進捗状況

事業進捗状況

工期 総事業費 進捗率 備考
H20~H28 154億円 11.3% 平成22年度末現在

工事実施状況

    平成22年度は旧古川排水路の国営改修区間3.1kmのうち0.42kmの区間で工事を実施し、本事業による改修済み区間の総延長は、2.02kmとなりました。

 工事は東北地方太平洋沖地震により一時中断しましたが、平成23年7月に無事完了しました。

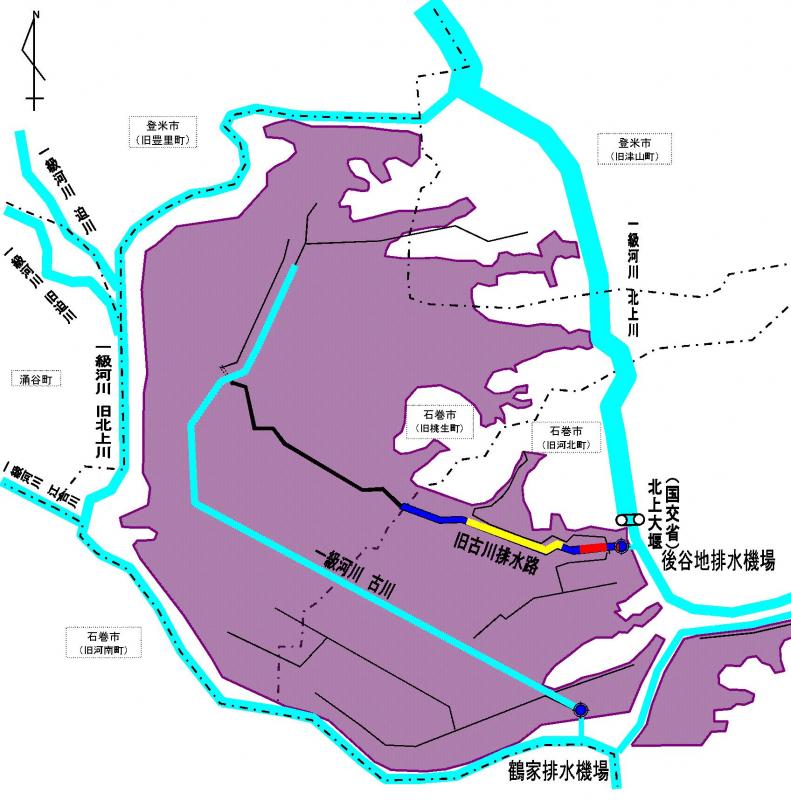

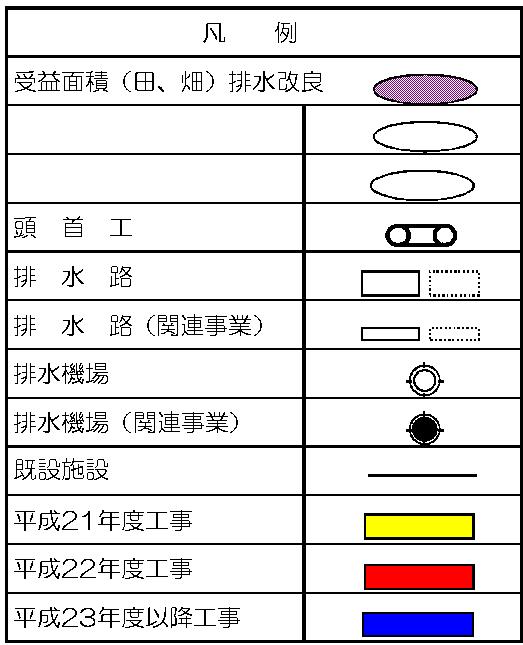

位置図 凡例

平成22年度  旧古川排水路工事

    〈施工状況〉

施工前

①施工前

掘削工

②掘削工

 掘削工
③掘削工

護岸工(基礎コンクリート据付)
④護岸工(基礎コンクリート据付)

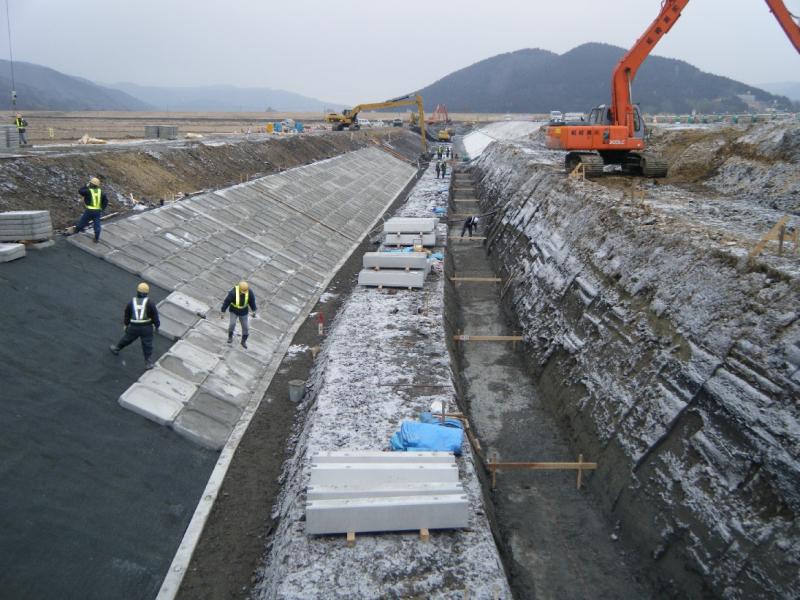

護岸工(連結ブロック据付)
⑤護岸工(連結ブロック据付)

護岸工据付完了

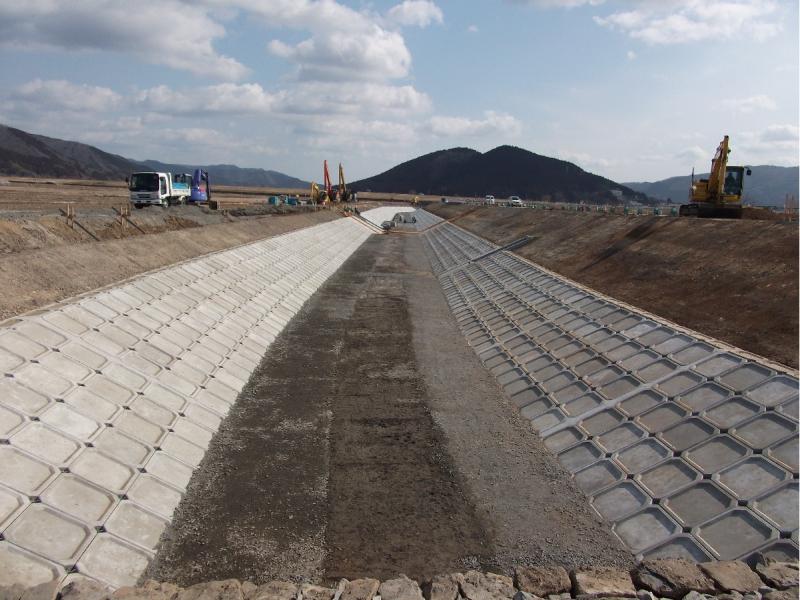

⑥護岸工据付完了

 附帯設備工(流入工)

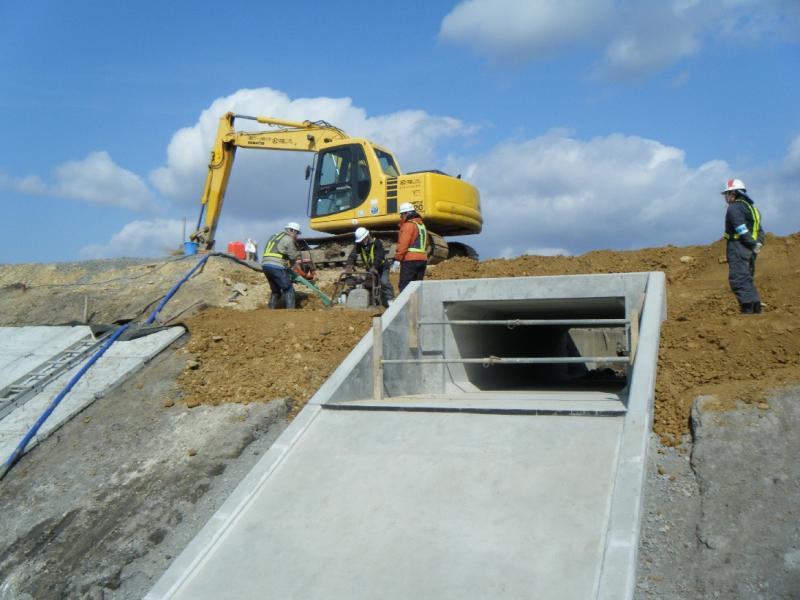

⑦附帯設備工(流入工)

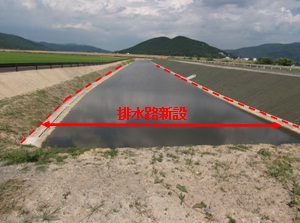

施工後(完了)
⑧施工後(完了)

平成21年度  旧古川排水路工事

    〈施工状況〉

施工前

施工前

仮締切工(鋼矢板打設)

仮締切工(鋼矢板打設)

仮締切完了

仮締切完了

既設護岸撤去工、排水路拡幅

既設護岸撤去工、排水路拡幅

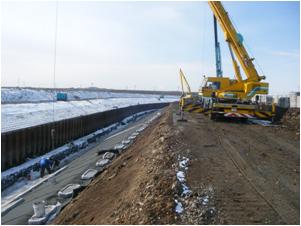

護岸工(連結ブロック据付)

護岸工(連結ブロック据付)

護岸工(連結ブロック据付)

護岸工(連結ブロック据付)

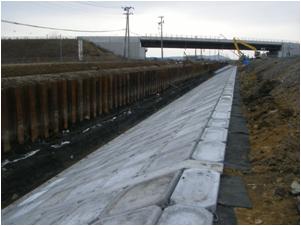

護岸工(左岸側連結ブロック据付完了)

護岸工(左岸側連結ブロック据付完了)

護岸工(右岸側連結ブロック据付完了)

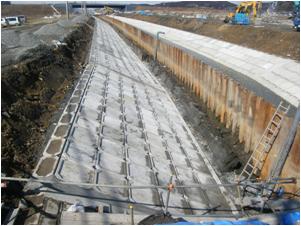

護岸工(右岸側連結ブロック据付完了)

既設護岸の破砕処理工

既設護岸の破砕処理工

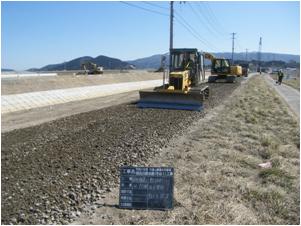

砂利舗装工(現場発生材使用)

砂利舗装工(現場発生材使用)

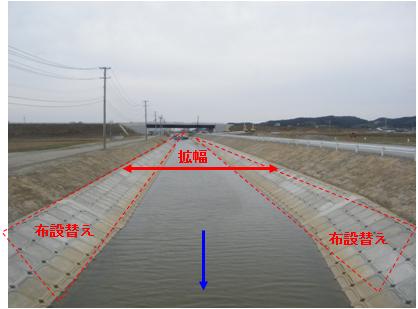

施工後

施工後(完成)
