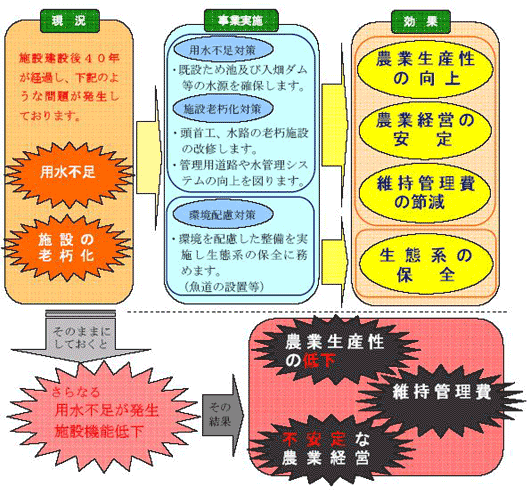

進捗状況事業進捗状況本地区は、平成18年度から平成26年度(予定)までの事業期間であり、平成22年度までの事業進捗率は31.0%です。 事業効果発現状況本事業では農業専用取水口、夏油頭首工、尻平頭首工及び用水路の改修を行い、維持管理の軽減を図るとともに、用水不足を解消するため、既存ため池及び入畑ダム(多目的ダム:岩手県)に水源を求め、用水の安定供給を図り、もって地域の農業生産性の向上と農業経営の安定に資するものです。
事業実施

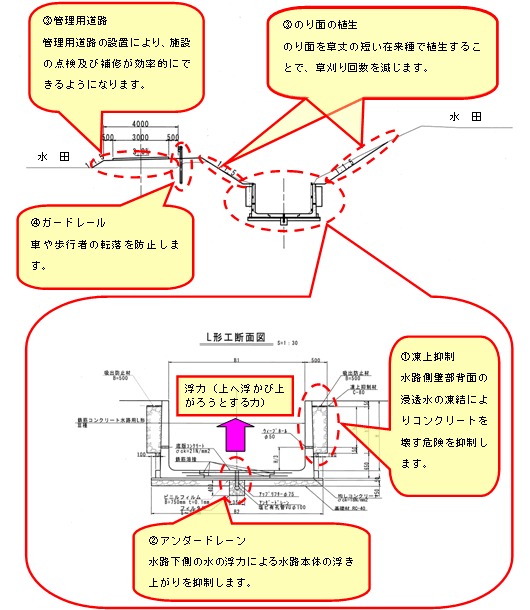

具体的な対策(水路部)現場条件等を配慮した対策 (1)凍害を考慮した対策(凍上抑制) (2)地下水対策(アンダードレーン) (3)維持管理費の節減対策(管理用道路) (4)安全施設対策(ガードレール)

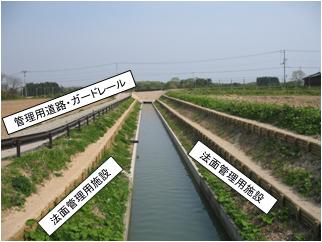

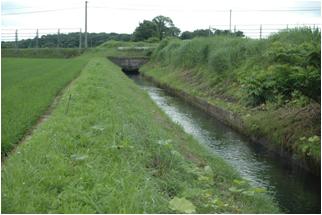

施工状況岩崎新田開渠工(平成19,20年度施工)

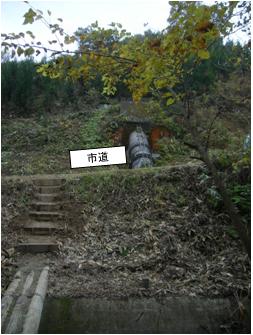

深沢サイホン(平成20年度施工) 管水路を改修し、排泥工を新設して管が土砂で詰まらないようにしました。

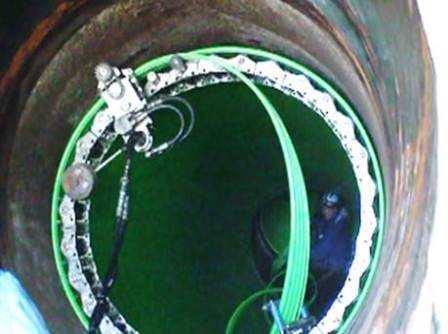

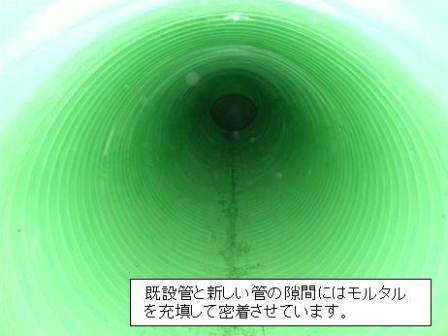

時戸沢サイホン(平成22年度施工) 老朽化した 管水路の内面に、プラスチック製の材料をらせん状に巻きつけて新しい管を作り補強しました(製管工法)。

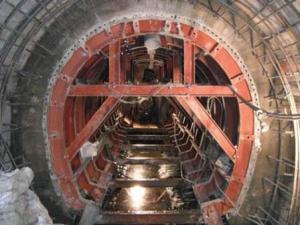

岩沢第3トンネル(平成22年度施工) 老朽化でひび割れが進行したトンネルを、鉄筋コンクリートで補強しました。
|
![]()
