宮田導水路写真集

平成30年度工事の概要

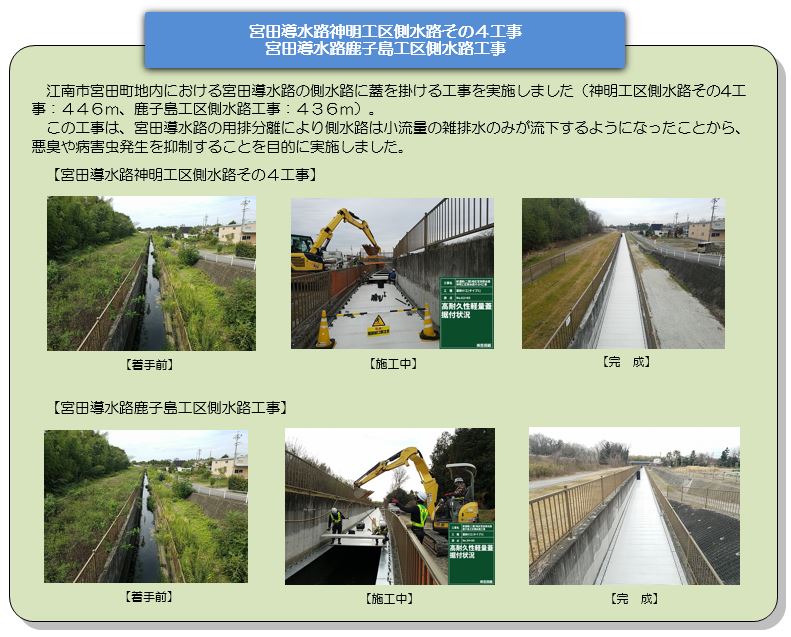

宮田導水路鹿子島工区、神明工区側水路その4工事

平成29年度工事の概要

宮田導水路神明工区側水路その2、3工事

(1)工事名

宮田導水路神明工区側水路その2工事
宮田導水路神明工区側水路その3工事

(2)施工場所

江南市神明町地内

(3)工事期間

平成29年6月から、平成30年2月まで

(4)工事概要

この工事は、用水と排水を分離した後、排水が流れる側水路に蓋掛することにより、安全性を高めるとともに、悪臭の発生を抑制します。

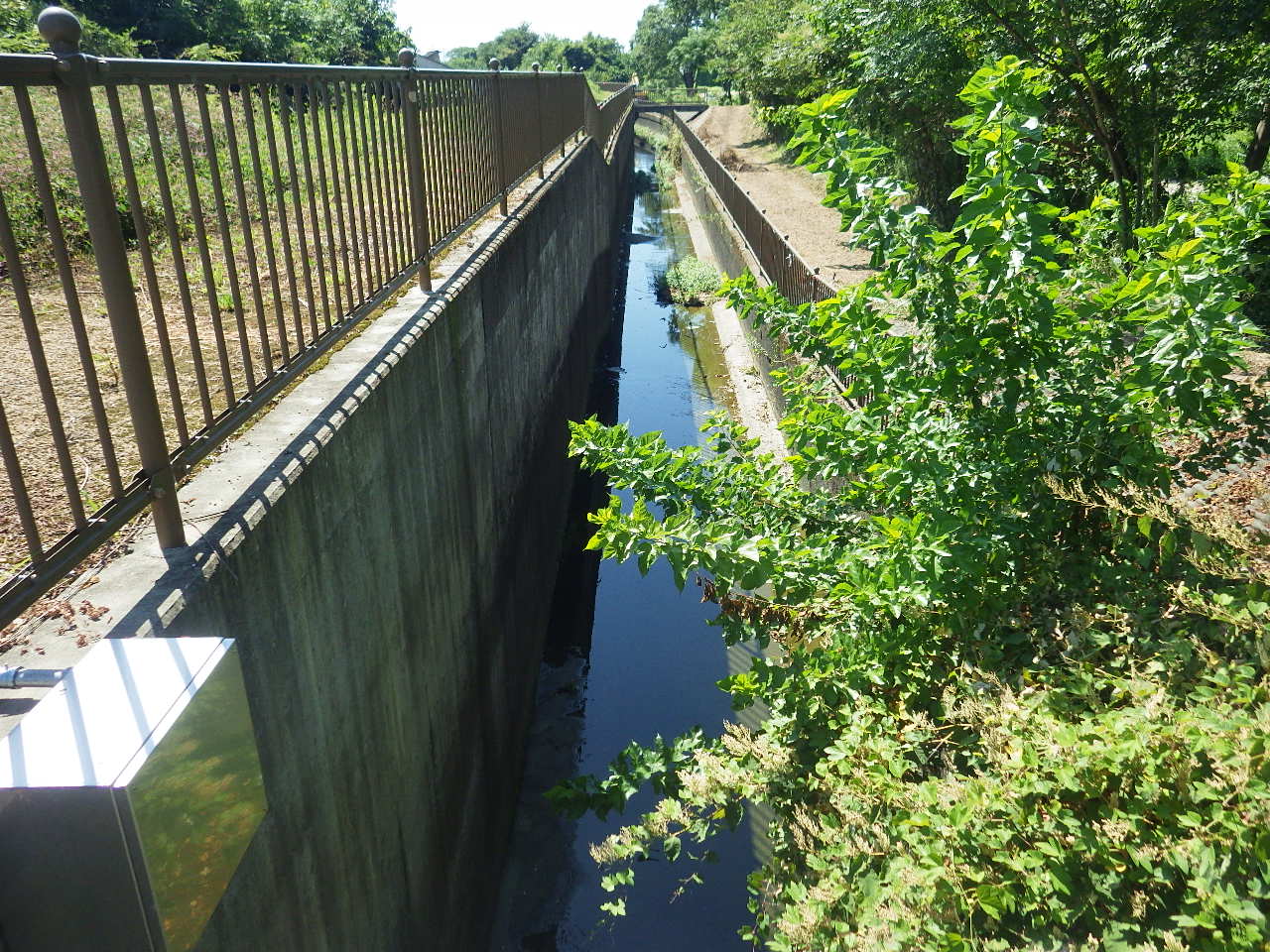

神明2 着手前
施工前(平成29年8月撮影)

神明2 施工中

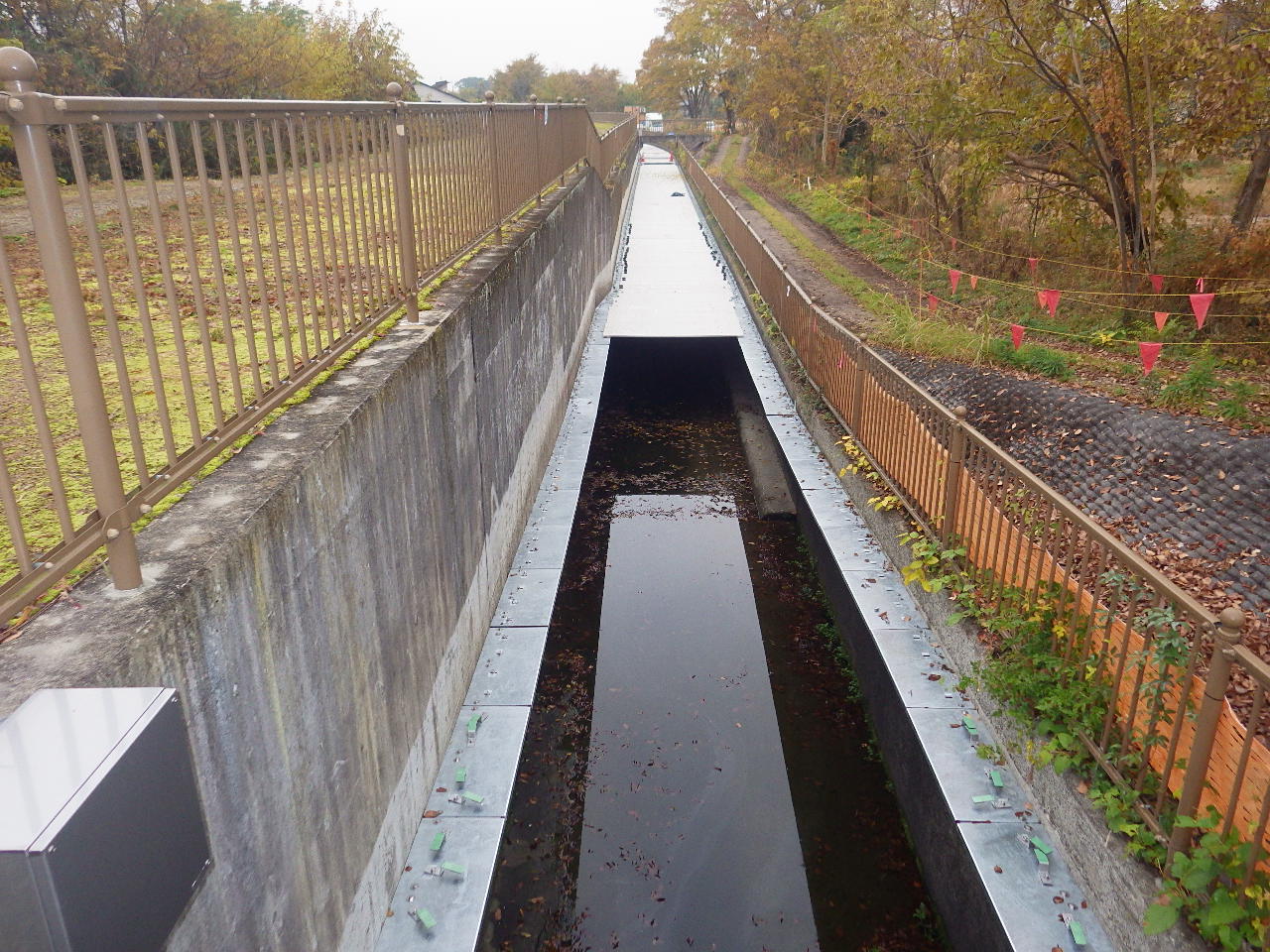

蓋掛金物を取り付けたところから蓋を設置していきます(平成29年11月撮影)

神明2 完成

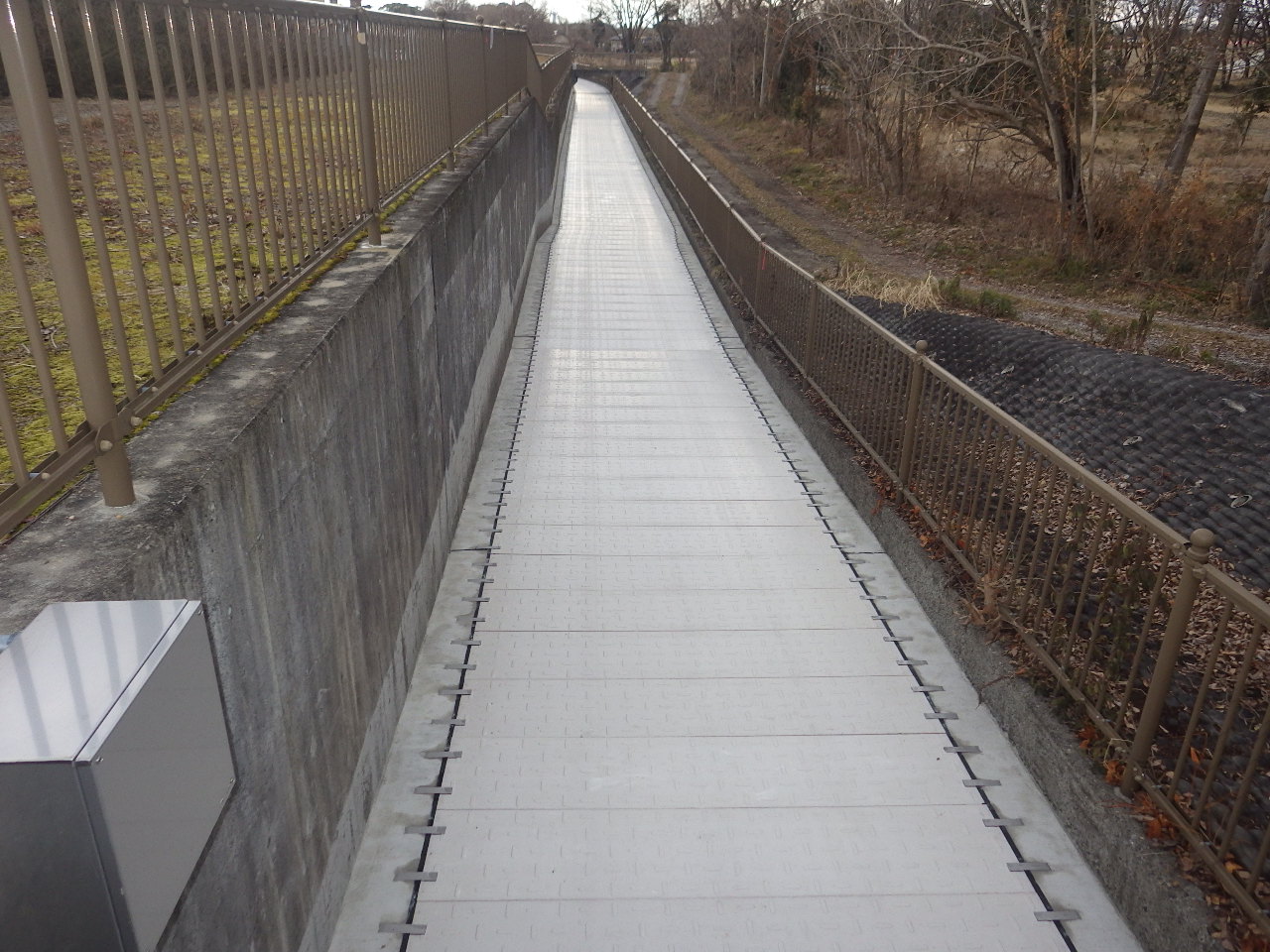

施工後(平成30年1月撮影)

宮田導水路排水調整施設整備その3、4工事

(1)工事名

宮田導水路排水調整施設整備その3工事
宮田導水路排水調整施設整備その4工事

(2)施工場所

丹羽郡扶桑町地内

(3)工事期間

平成29年6月から、平成30年3月まで

(4)工事概要

排水調整施設上部のU字溝の改修等により、地域の排水を改良します。

排水3 着手前
施工前(平成29年9月撮影)

排水3 施工中
U字溝施工中(平成29年10月撮影)

排水3 施工後

施工後(平成30年2月撮影)

宮田導水路神明連絡水路他工事

(1)工事名

宮田導水路神明連絡水路他工事

(2)施工場所

江南市宮田神明町地内

(3)工事期間

平成29年8月から、平成30年3月まで

(4)工事概要

側水路に流れる排水の一部を河川に流下させるため、連絡水路整備工事をします。

施工前(平成29年9月撮影)

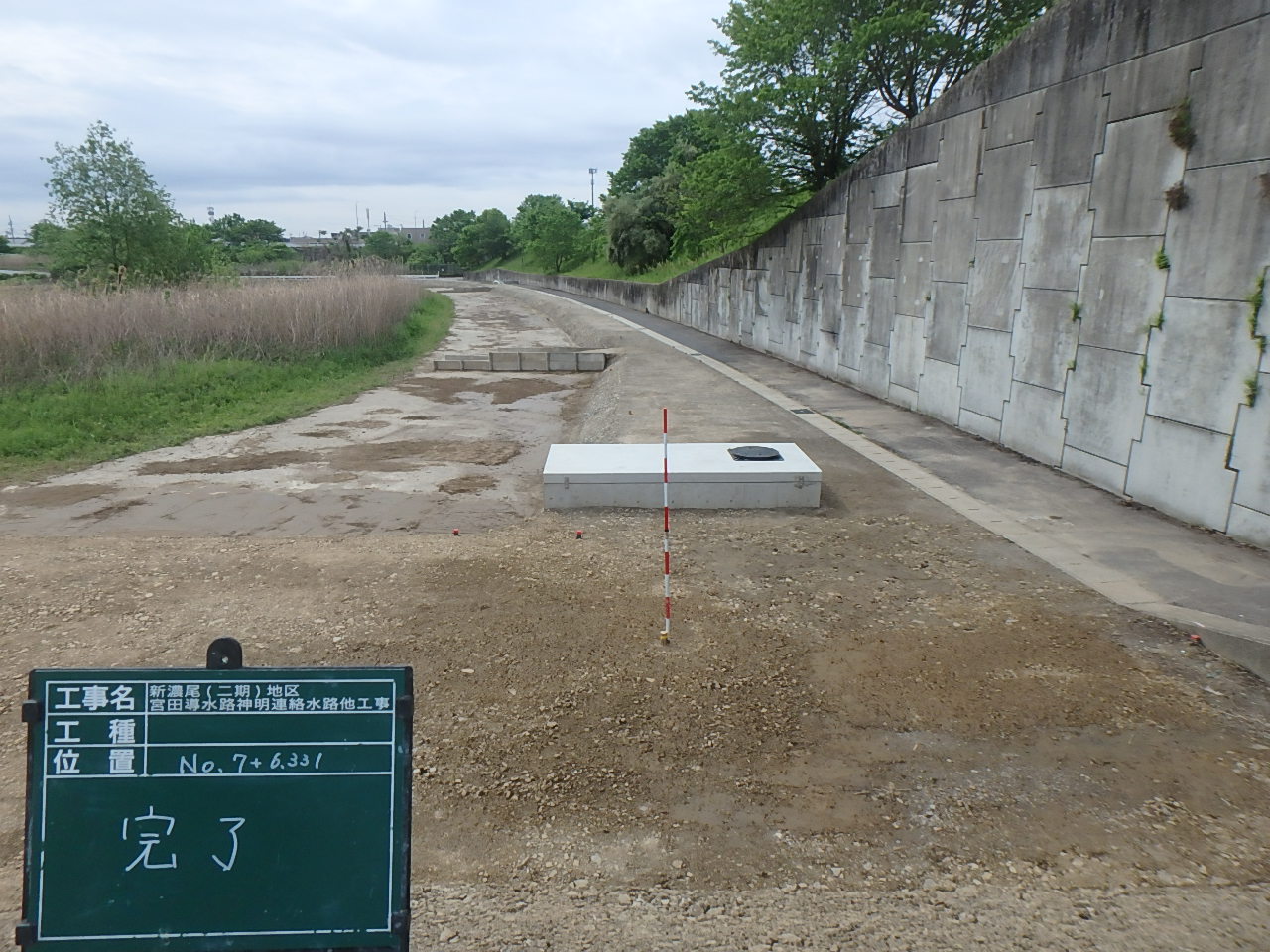

連絡水路は、ボックスカルバート構造で、道路下に埋設されています。(平成30年3月撮影)

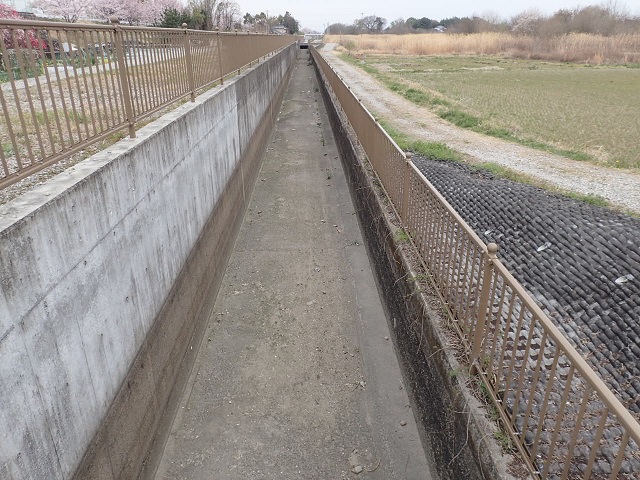

施工後(平成30年4月撮影)

宮田導水路下流堤防横断部工事

(1)工事名

宮田導水路下流堤防横断部工事

(2)施工場所

江南市宮田町地内

(3)工事期間

平成29年8月から、平成30年3月まで

(4)工事概要

宮田用水路の内壁を、コンクリート及び鉄筋により補強します。

堤防 施工前
施工前(平成29年10月撮影)

堤防 施工中
鉄筋により補強(平成29年12月撮影)

堤防 施工後

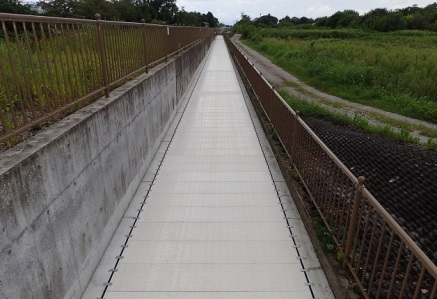

施工後(平成30年3月撮影)

宮田導水路1号サイホン上下流周辺整備工事

(1)工事名

宮田導水路1号サイホン上下流周辺整備工事

(2)施工場所

江南市宮田町、中般若町及び丹羽郡扶桑町地内

(3)工事期間

平成29年9月から、平成30年3月まで

(4)工事概要

1号サイホンの流入・出施設の場内整備をします。

サイホン周辺 施工前
施工前(平成29年10月撮影)

サイホン周辺 施工後
施工後(平成30年3月撮影)

平成28年度工事の概要

宮田導水路排水調整施設その3工事

(1)工事名

宮田導水路排水調整施設その3工事

(2)施工場所

丹羽郡扶桑町地内

(3)工事期間

平成28年9月から、平成29年3月まで

(4)工事概要

平成27年度につづき、排水路の整備を実施

工事を開始します
工事を開始します(平成28年6月撮影)

2016年12月撮影

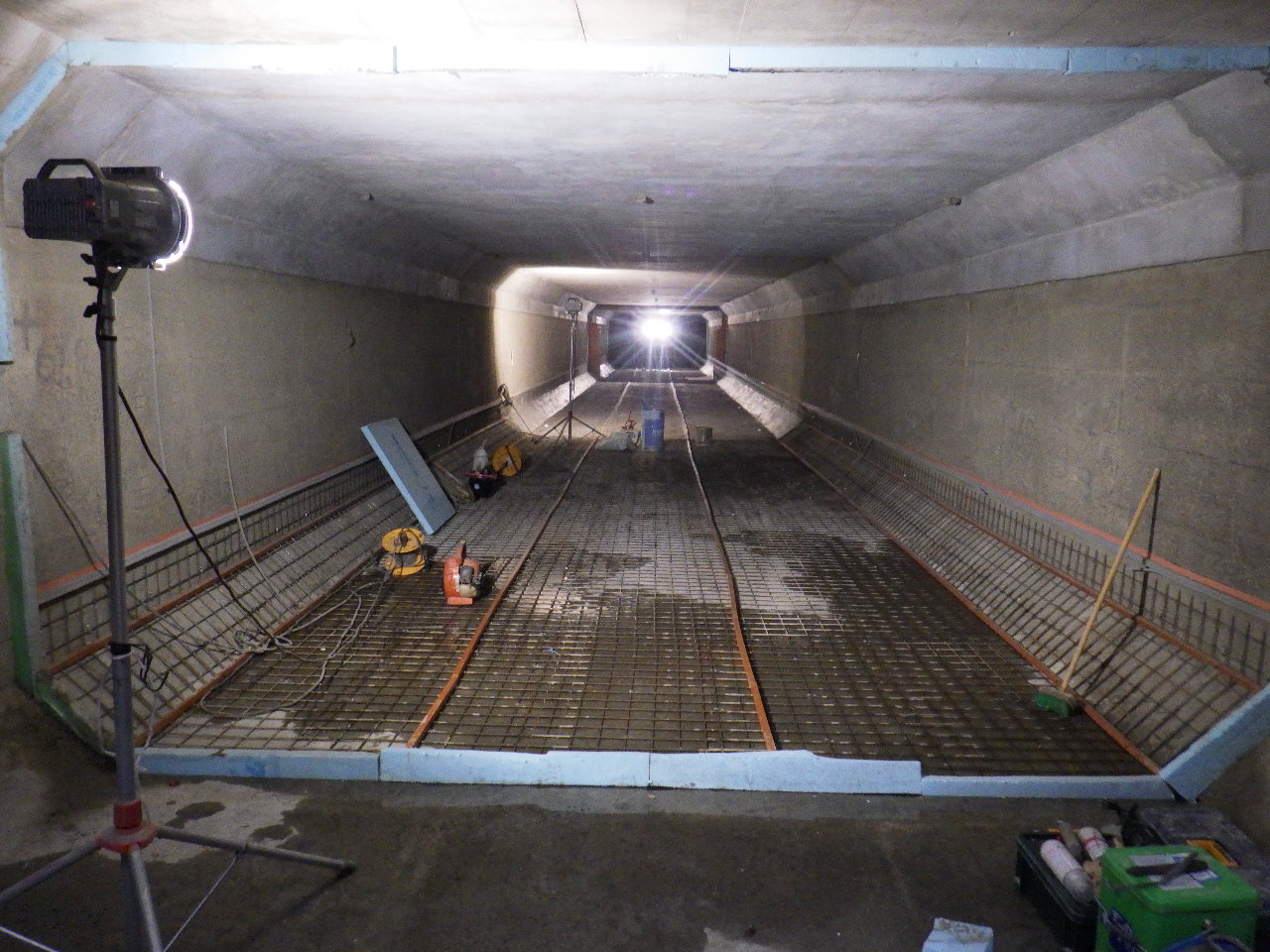

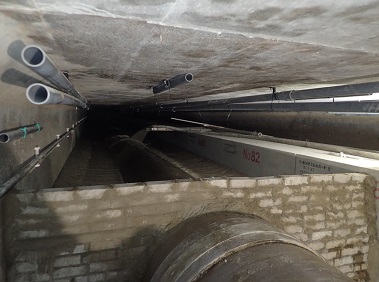

暗渠内部の充填中(平成28年12月撮影)

充填が完了しました

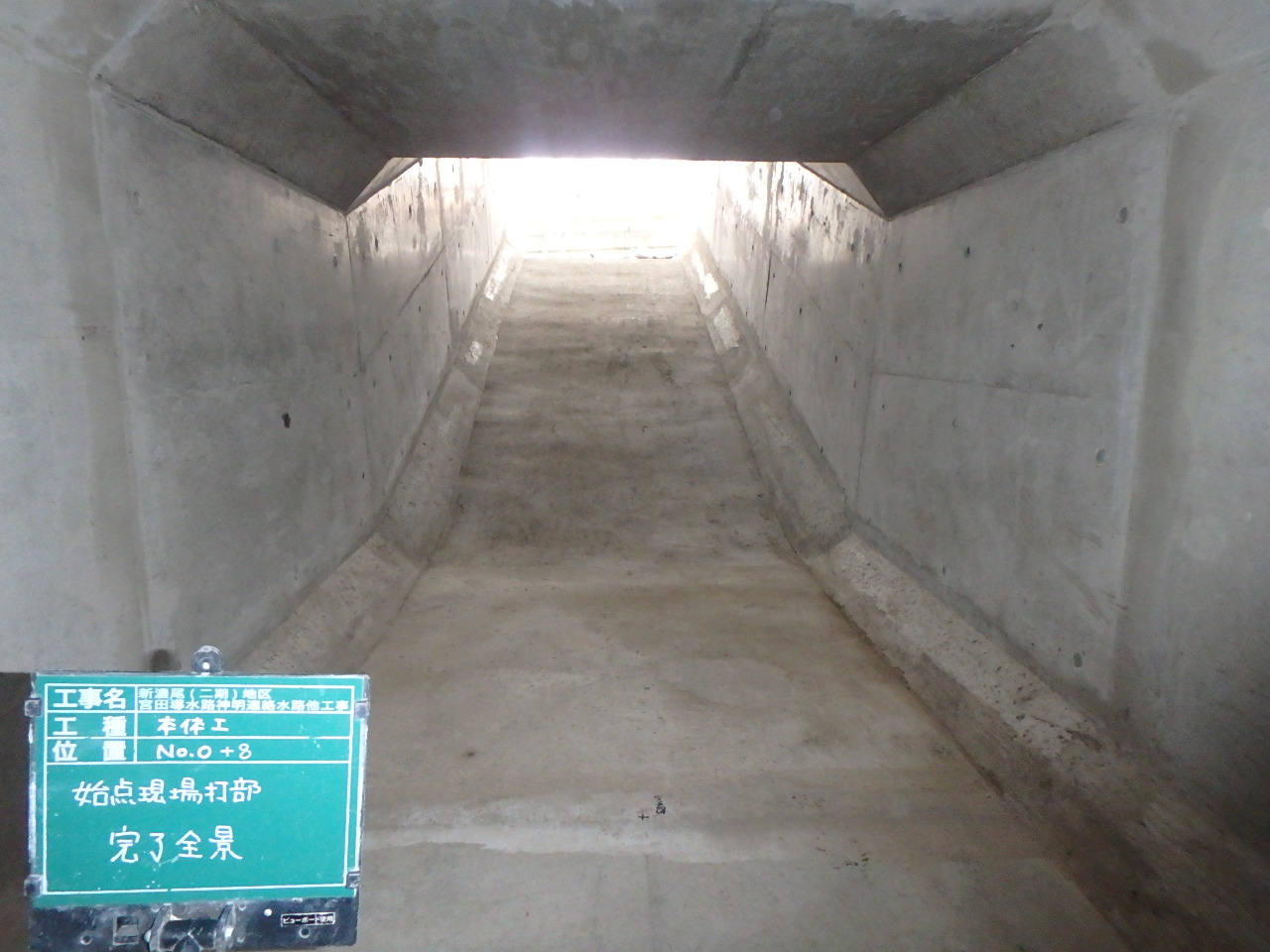

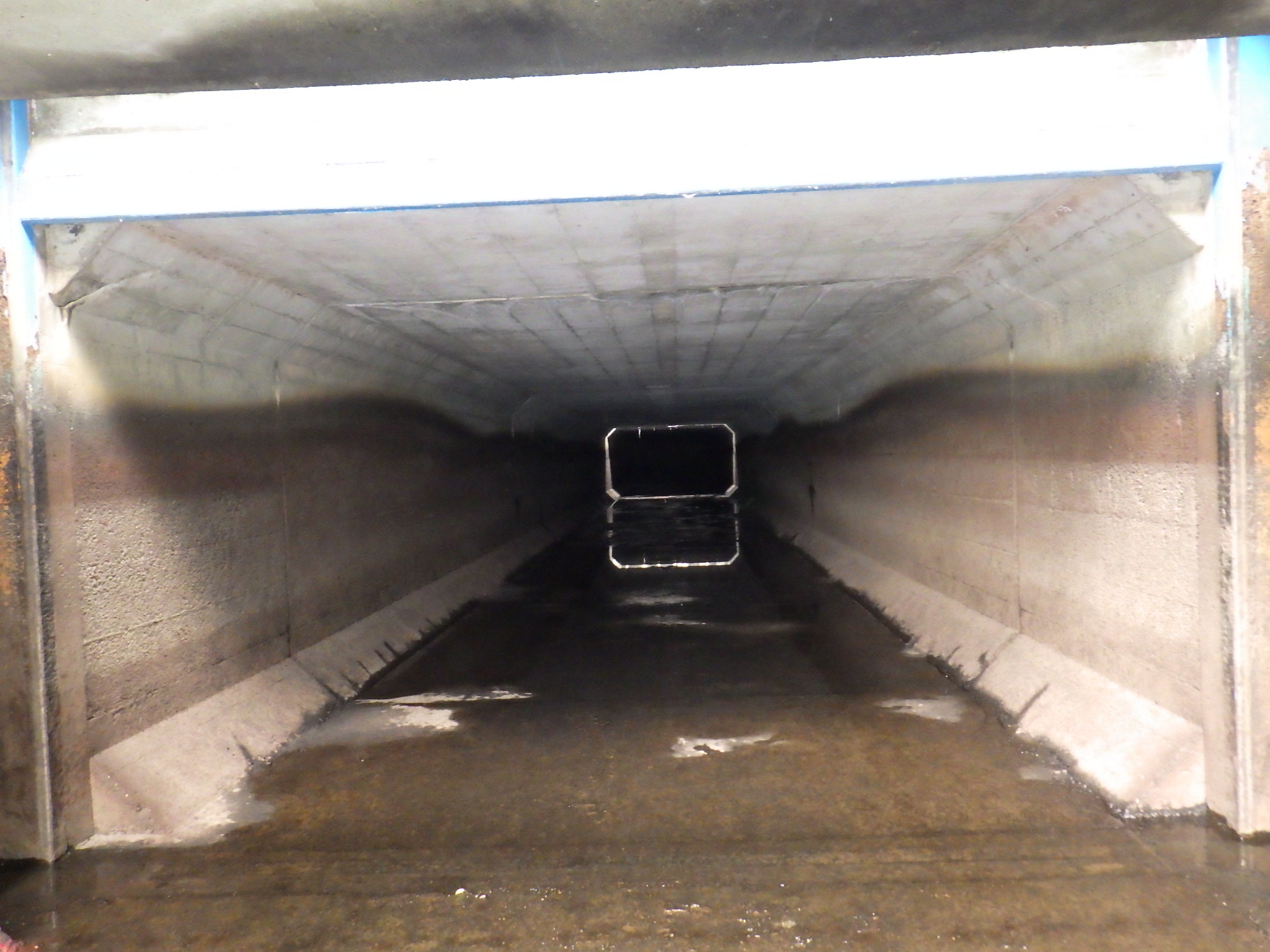

充填が完了しました(平成29年3月撮影)

宮田工区側水路その3工事、宮田工区側水路その1工事

(1)工事名

a) 宮田工区側水路その3工事

b) 神明工区側水路その1工事

(2)施工場所

江南市宮田神明町及び宮田町地内

(3)工事期間

a),b) 平成28年3月から

a) 平成28年11月まで

b) 平成29年1月まで

(4)工事概要

この工事は、用水と排水を分離した後、排水が流れる側水路に蓋掛することにより、安全性を高めるとともに、悪臭の発生を抑制します。

工事を開始します(平成28年4月撮影)

2016年7月撮影

蓋掛金物を取り付けたところから蓋を設置していきます(平成28年7月撮影)

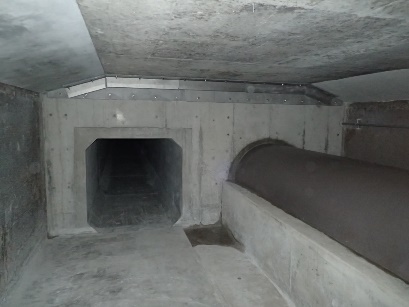

平成28年10月撮影
完成しました(平成28年10月撮影)

お問合せ先

新濃尾農地防災事業所調査設計課

電話:0586-47-7720
