事業の実施状況

事業の実施状況



工事の進捗状況(工事実施年度ベース)

 進捗状況表

一期 犬山頭首工 補修工事一式
H11年度 H12年度 H13年度 H14年度 H15年度
  • 余水吐補修
  • 本体補修(第1期)
  • 本体補修(第1・2期)
  • 本体補修(第2・3期)
  • 本体補修(第3・4期)
H16年度 H17年度 H18年度 H19年度 H20年度
  • 本体補修(第4・5期)
  • 左岸幹線補修(122m)
  • 本体補修(第5・6期)・舟通しクレーン建設
  • 左岸幹線補修(267m)・右岸沈砂池補修
  • 本体補修(第6期)・操作橋補修
  • 操作管理所等建築
  • 左岸幹線補修(151m)
  • 右岸沈砂池補修
  • 右岸沈砂池除塵施設
  • 管理所撤去
  • 右岸沈砂池除塵施設
  • 周辺整備工
H21年度予定 H22年度
  • 周辺整備工
H21年度で完了しました。
羽島用水路 延長18.1km
H11年度 H12年度 H13年度 H14年度 H15年度





1,491m

  • 前渡東工区その1~5

2,425m

  • 前渡東工区その6~7
  • 前渡西工区その2~5
  • 山脇工区その1

2,571m

  • 前渡西工区その1
  • 山脇工区その2~4
  • 大佐野工区その1~4
  • 前渡調整池建設

2,772m

  • 大佐野工区その2-2
  • 成清工区その1~2
  • 一色工区その1~3
H16年度 H17年度 H18年度 H19年度 H20年度

1,762m

  • 野中工区その1~2
  • 伏屋工区その1~2

1,546m

  • 伏屋工区その3
  • 徳田工区その1~3
  • 徳田調圧施設建設

1,219m

  • 徳田工区その4~6
  • 笠松工区その1

3,452m

  • 2号暗渠外補修

708m

  • 笠松工区その2
  •  分水工補修 281m
  • 笠松工区その3
  • 水管理システム製作据付
  • 東西分水工施設製作据付
H21年度 H22年度
  • 大伊木工区2号暗渠補修
H21年度で完了しました。



大江排水路 延長16.7km、分流工一式
H11年度 H12年度 H13年度 H14年度 H15年度



751m

  • 美和工区その1~3
  • 分流工建設

876m

  • 美和工区その4~5
  • 分流工建設

1,074m

  • 稲沢工区その1~2
  • 分流工建設

2,392m

  • 稲沢工区その3~6
H16年度 H17年度 H18年度 H19年度 H20年度

3,112m

  • 稲沢工区その7~11

3,263m

  • 稲沢工区その12
  • 一宮工区その1~4

1,714m

  • 一宮工区その5~6
  • 上流工区その1~2

2,317m

  • 一宮工区その7
  • 上流工区その2-2
  • 上流工区その3~5

1,201m

  • 上流工区その1-2
  • 緑道工区その1~3
H21年度 H22年度
  • 周辺整備工
H21年度で完了しました。
木津用水路 延長 3.9km
H11年度 H12年度 H13年度 H14年度 H15年度
H16年度 H17年度 H18年度 H19年度 H20年度
  • 水質浄化実験用施設建設

1,230m

  • 犬山工区その1~3
  • 扶桑工区その1~2

1,817m

  • 幹線水路取付工
  • 扶桑工区その3~7
  • 名鉄犬山線横断

 1,132m

  • 幹線水路取付工
  • 河川共用区間その1~3
  • 扶桑工区その4-2
H21年度 H22年度
  • 水管理システム製作据付
  •  荒井堰操作室建築
  • 周辺整備工
H21年度で完了しました。
二期 宮田導水路 延長 9.8km
H11年度 H12年度 H13年度 H14年度 H15年度
H16年度 H17年度 H18年度 H19年度 H20年度

 562m

  •  犬山工区その1~2
H21年度  H22年度予定  H23年度予定 NEW



2,916m

  •  扶桑工区その1~2
  • 江南小脇
  • 江南小杁
  • 江南鹿小島その1~2
  • 江南神明
  • 江南宮田その1
  • 1号サイホン建設

2,157m

  •  扶桑工区その2-1
  • 鹿子島神明
  • 草井
  • 1号サイホン建設

・宮田工区

その4工事

 L=約235m

側水路整備工事

 L=約380m



・1号サイホン建設工事

 L=約 2,042m





ページトップへ

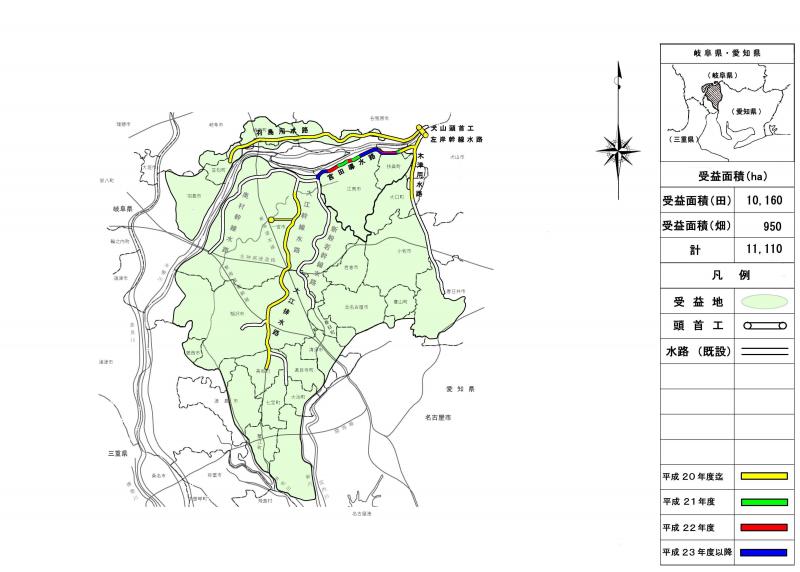

 進捗状況図

 進捗状況図

<クリックすると拡大します>

その他

近年における工事については改修工事の概要をご覧ください。

ページトップへ

事業効果の発現状況

事業効果

ここでは、計画上想定される事業効果と完成後確認された事業効果について図で説明いたします。

 犬山頭首工・大江排水路

 羽島用水・宮田導水・木津用水

事業の再評価

 農林水産省では、事業の効率的な執行及び透明性の確保を図る観点から、事業採択後一定期間を経過した地区を対象に、諸情勢の変化を踏まえた事業の「期中の評価(再評価)」を行い、その結果に基づき必要な見直し等を行う「再評価システム」を平成10年度より導入しています。
新濃尾農地防災事業についても、平成15年度に続き、平成20年度に第2回目の「国営事業等再評価第三者委員会」が開催され、以下のとおり実施方針が決定されています。

事業名 地区名 関係
都道府県
事業主体

H20国営事業等再評価結果による実施方針

国営総合農地防災事業 新濃尾 岐阜県
愛知県

新木津用水路改修の対応策の検討を含め、速やかに事業計画の変更を行い、引き続きコスト削減や環境との調和への配慮に努めつつ、着実に事業を推進する。

農林水産省では、公共事業、研究開発など個々の事業についてその効率性や事業実施過程の透明性の一層の向上を図る観点から、個々の事業(地区)ごとに事前、期中、完了後に評価・検証しています。
詳しくは、農林水産省農村振興局の政策評価に関するページをご覧下さい。http://www.maff.go.jp/nouson/sub/hyouka.htm
