4.工事の実施状況(国営総合農地防災事業)

令和2年度  締切堤防(潮止工区)二重締切鋼矢板設置工事

  • 耐震化対策工  施工区間長L=40.8メートル
  • 令和3年3月完成

    二重鋼矢板設置工事

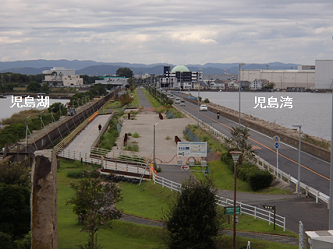

              【施工中】(令和3年2月撮影)

令和3年度  締切堤防(潮止工区)二重締切鋼矢板設置工事

  • 耐震化対策工  施工区間長L=79.2メートル
  • 令和4年5月完成

    施工前
              【施工前】(令和3年10月撮影)

    施工中

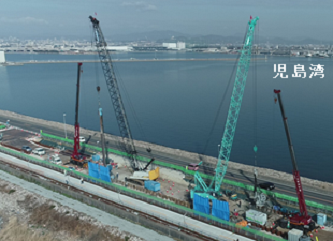

    【施工中 鋼矢板打設状況】(令和3年12月撮影)

    完成

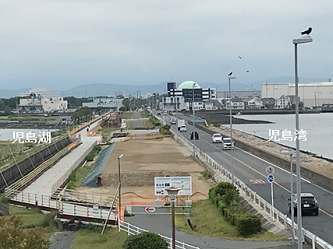

              【完成】(令和4年5月撮影)
