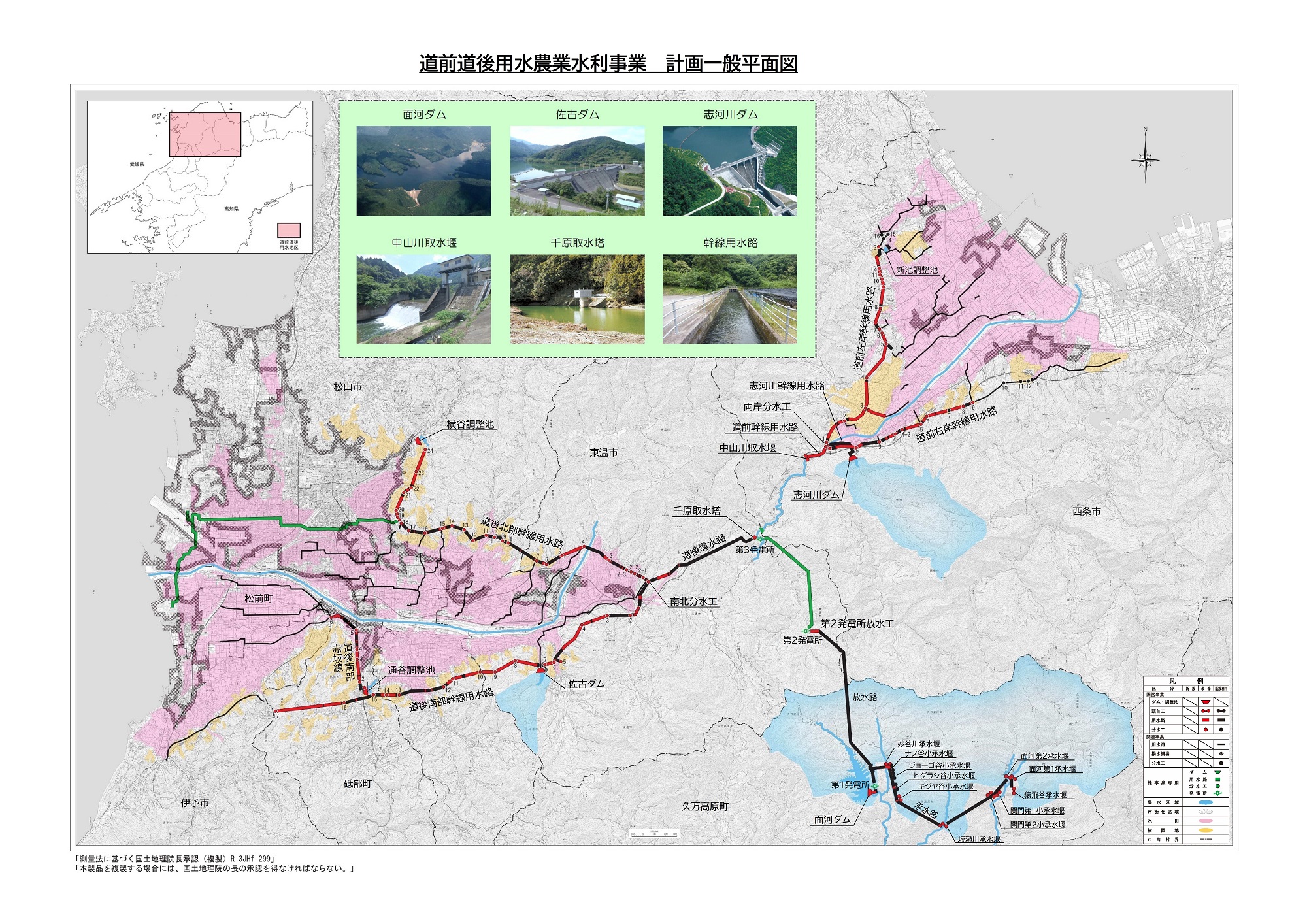

2.事業の概要
(1)事業名
国営道前道後用水土地改良事業
(2)事業期間
令和5年度~令和17年度(予定)
(3)関係市町
愛媛県松山市、西条市、伊予市、東温市、伊予郡松前町、伊予郡砥部町
(4)受益面積
9,178ヘクタール(令和3年1月現在)
【内訳】水田7,318ヘクタール、樹園地1,860ヘクタール
(5)総事業費
230億円(共同事業分込み260億円)
(※総事業費は令和2年度単価のため、物価変動や工法変更などにより増減する場合があります)
(6)主要工事
工種 | 施設名 | 主な工事内容 |
ダム | 面河ダム、佐古ダム、志河川ダム | 老朽化対策3か所 |
頭首工 | 中山川取水堰 | 老朽化対策・耐震化対策1か所 |
用水路 | 幹線用水路など 横谷調整池、通谷調整池 |
老朽化対策・耐震化対策L=28.2km 耐震化対策2か所 |
その他かんがい施設 | 水管理施設 | 老朽化対策1式 |

お問合せ先
中国四国農政局
道前道後用水農業水利事業所
〒791-0213
愛媛県東温市牛渕829-1
TEL:089-993-6454
