ホーム > 政策情報 > 農村振興 > 国営事業所・事務所 > 新川流域農業水利事業所 > 進捗状況
|
進捗状況 |

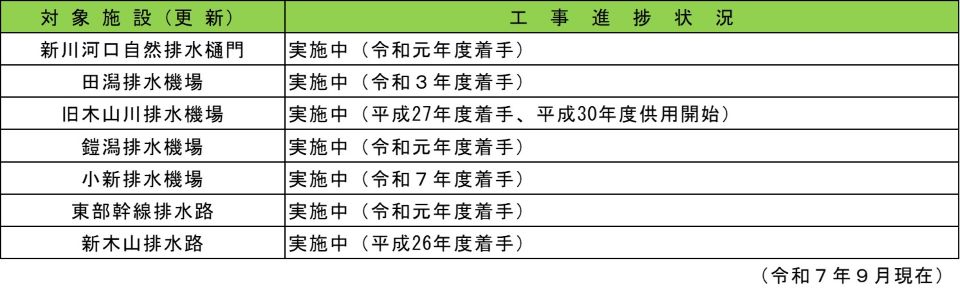

進捗状況事業進捗状況本地区は平成18年度に着工し、事業計画に基づき、順次、工事に着手しているところです。平成22年度までの進捗率は31%です。 事業進捗率
※ 平成22年度末現在 主要工事の状況新川流域農業水利事業は平成18年度に着工し、今年度で6年目を迎えました。今後も事業完了に向け、順次整備を進めていきます。 1.新川河口排水機場(1)ポンプ設備 ポンプ設備6台の全面更新を行っています。 平成23年6月、3号機ポンプ設備の改修を行いました。これまで3台の更新が完了し、新設ポンプの運転を開始しました。
(2)土木設備 ポンプ設備の更新に伴い、土木施設の補修・補強を行っています。
2.新川右岸排水機場新機場の建設に向けて、平成21年度に、吸水槽部分の工事に着手しました。 平成22年度は吸水槽部分の基礎及びコンクリート壁の施工を行いました。
平成23年度は、ポンプ建屋と吐水槽部の工事を行っています。平成24年7月頃、新しい排水機場に切り替える予定です。

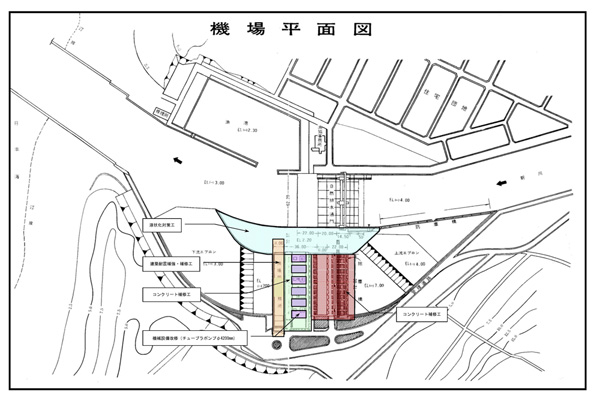

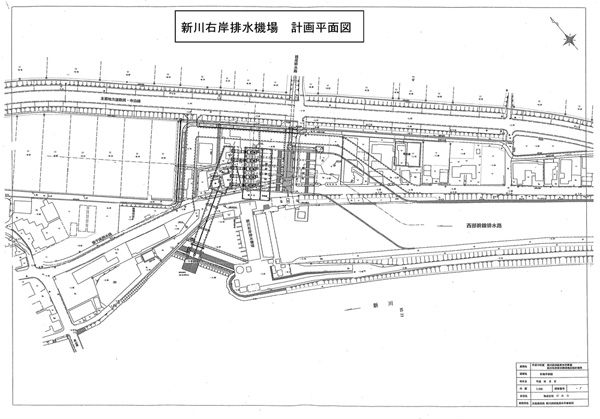

平面図 |
||||||||||||||||||||||||||||
![]()
新川流域農業水利事業所
