羽島用水路写真集
羽島用水路の改修工事は、ゴミの投棄や雑排水の流入などによる農業用水の水質悪化を防ぐため、現在は開水路として流れている水路をパイプライン化して、地中に埋めるものです。

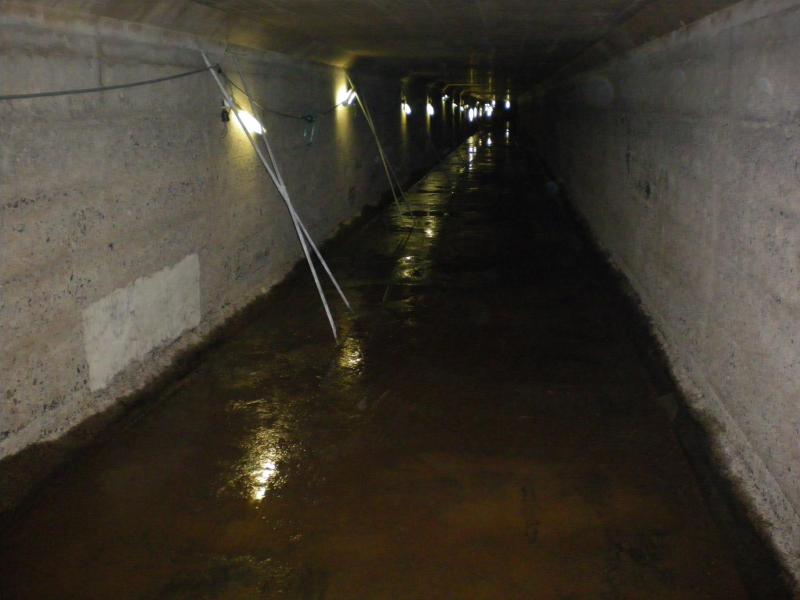

平成21年度工事のようす
|

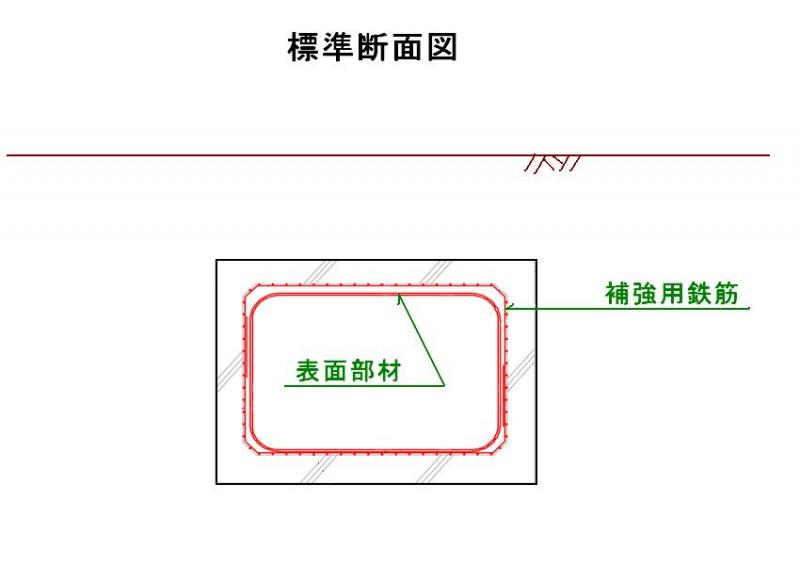

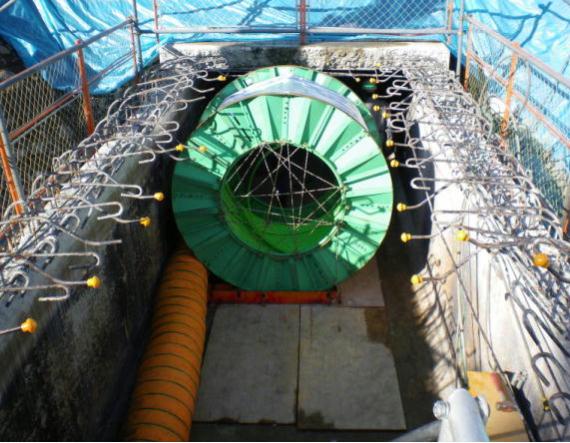

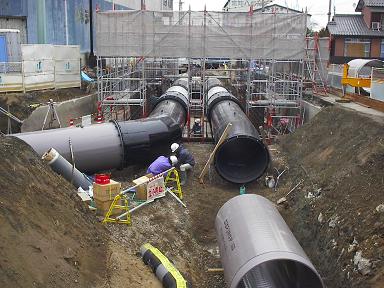

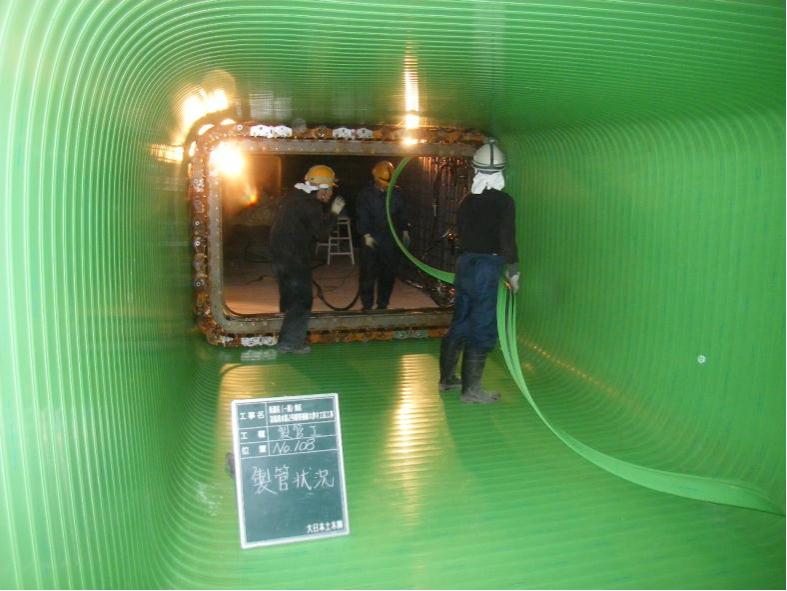

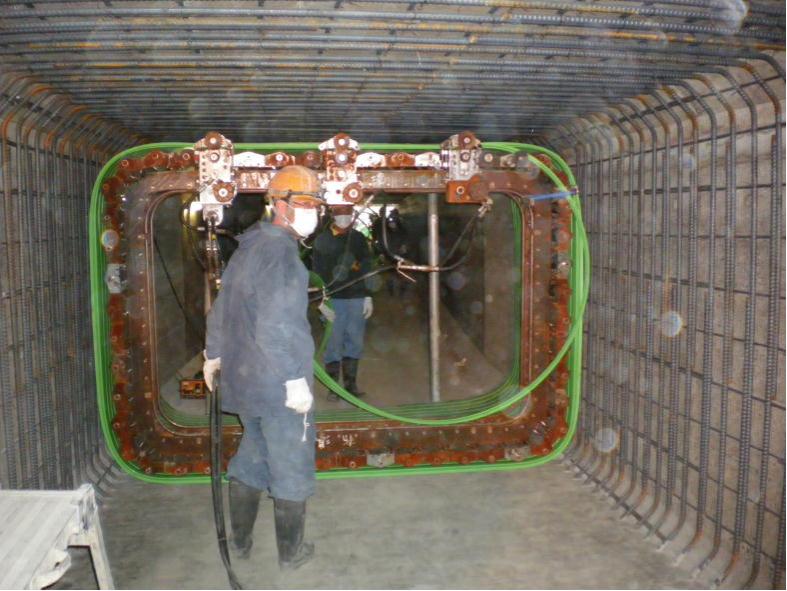

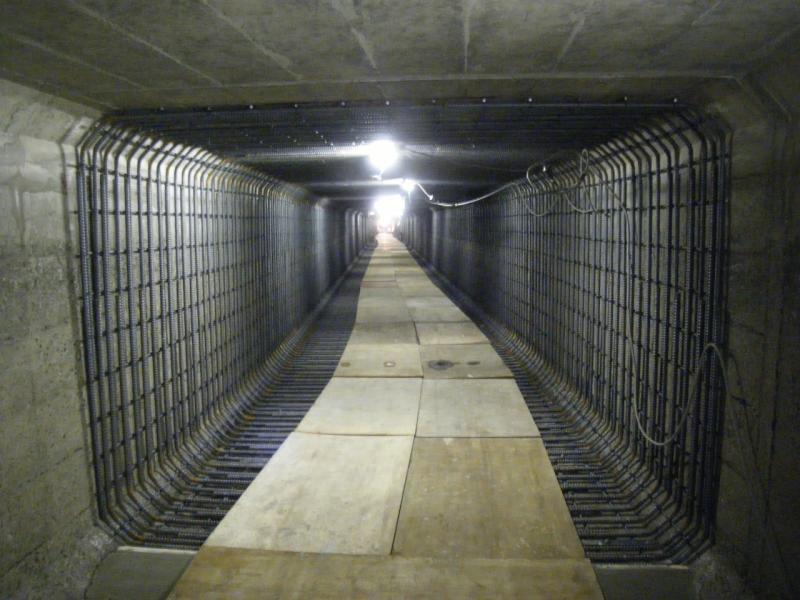

本年度は、老朽化と周辺環境の変化に伴い機能低下した、各務原市内の既設暗渠約0.4kmを、、「管路更生工法(製管工法)」で補修します。 |
||
2009年10月撮影 |
2009年11月中旬撮影 |
2009年11月末撮影 |
|
2009年11月末撮影 |

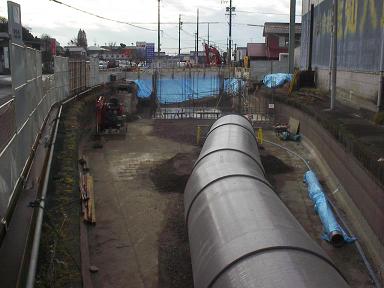

2009年12月上旬撮影 |
この後、管更生材と既設函体の間に 裏込め材を注入する予定です。 |
平成20年度工事のようす
2008年10月撮影 10月より工事を開始します。 |

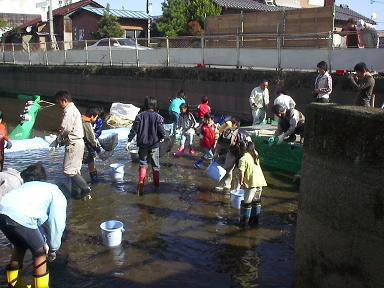

2008年11月撮影 水路内に残された魚を子供達が救助しました。 |

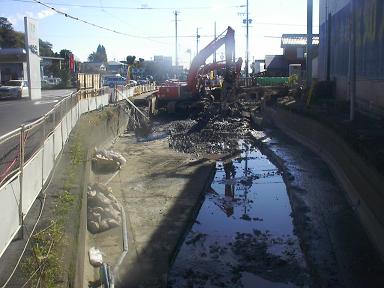

2008年11月撮影 既設水路を取り壊しています。 |
水路を取り壊した後の地盤を整え、パイプを置く準備をします。 |

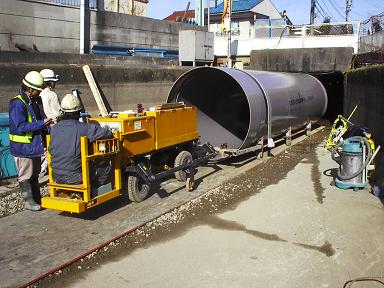

2008年11月撮影 道路下にある水路の中では、台車にてパイプを設置します。 |
2008年12月撮影 地上部分に出た所も順番にパイプを設置します。 |
1本のパイプから、東西方向の2本のパイプへと分かれます。 |

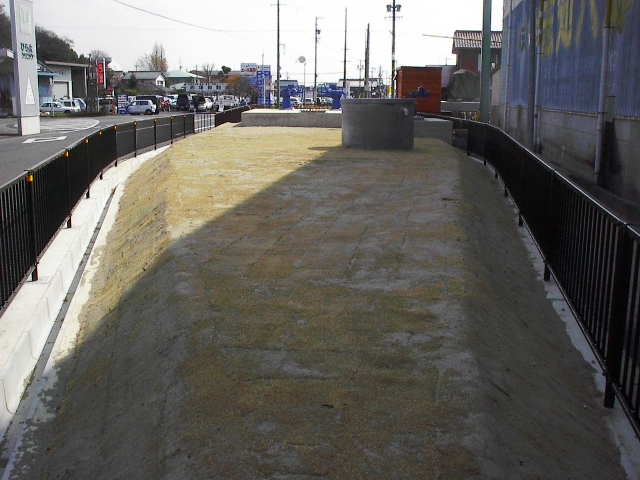

2009年2月撮影 パイプを設置して後は、周りを埋めていきます。 |

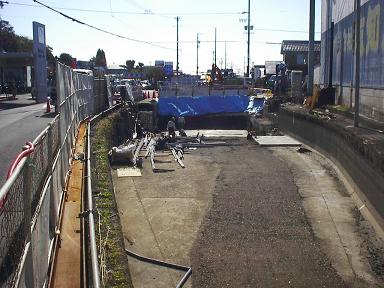

2009年3月撮影 工事が完了し、4月から農業用水の通水が開始されます。 |
平成19年度工事のようす
2007年10月撮影 10月より工事を開始します。 |
2007年11月撮影 水路内の掃除を行います。 |
2007年11月撮影 魚が迷い込んできたため、救助しました。 |
2007年11月撮影 既設ボックスカルバートを取り壊します。 |
2007年12月撮影 強化プラスチック製の管(FRPM管)の設置を行っています。 |
2007年12月撮影 強化プラスチック製の管(FRPM管)の設置を行っています。 |
2008年1月撮影 既設が暗渠となっている区間は台車により管を運び入れます。 |
2008年1月撮影 管の設置が完了しました。 |
2008年3月撮影 工事が完了し3月から通水が始まりました。 |
平成18年度工事のようす
2006年09月撮影 10月より工事を開始します。 |
2006年10月撮影 既設水路を取り壊すために必要な工事用仮設道路の設置を進めています。 |
2006年11月撮影 既設水路を取り壊しています。 |
2006年12月撮影 強化プラスチック製の管(FRPM管)の設置を行っています。 |
2006年12月撮影 管の敷設を終え、土と砕石により埋め戻しを行っています。 |
2006年12月撮影 既設が暗渠となっている区間は台車により管を運び入れます。 |
2006年12月撮影 暗渠内部にて管をつなぎ合わせて固定します。 |
2007年3月撮影 埋戻しが完了し、法面復旧を実施しています。 |
2007年4月撮影 工事が完了し、4月から農業用水の通水が開始されました。 |
