進捗状況

予算執行状況

    令和4年度までの進捗率:52.3%

事業実施状況図

令和5年度 事業概要図

各施設工事進捗状況

〇あいののダム(詳しい工事の状況はこちら
工事前・下流側法面

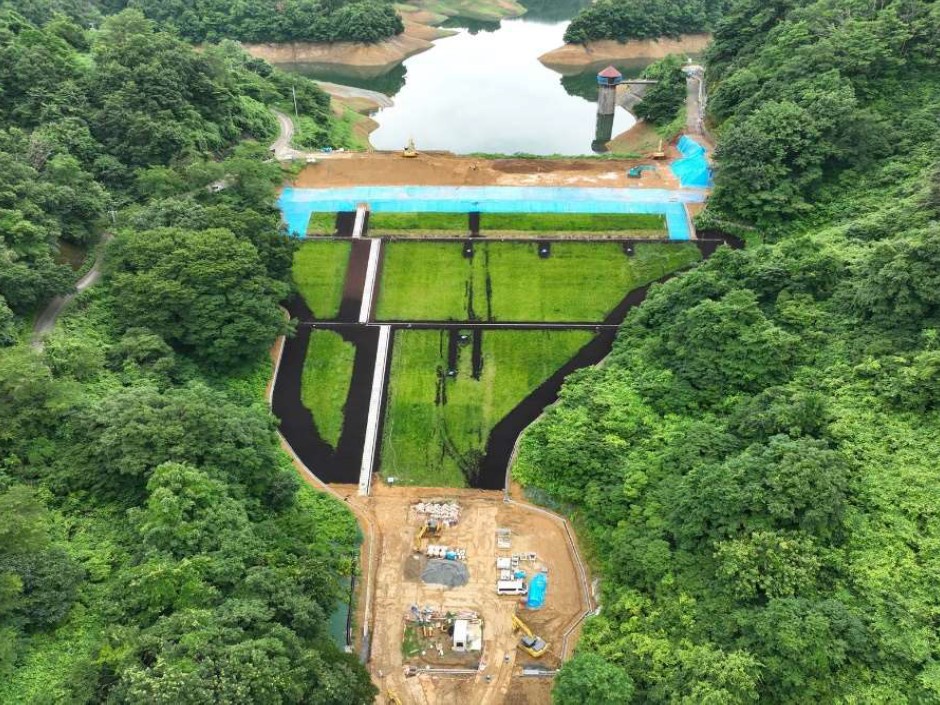

(令和2年8月撮影・下流側上空から望む)

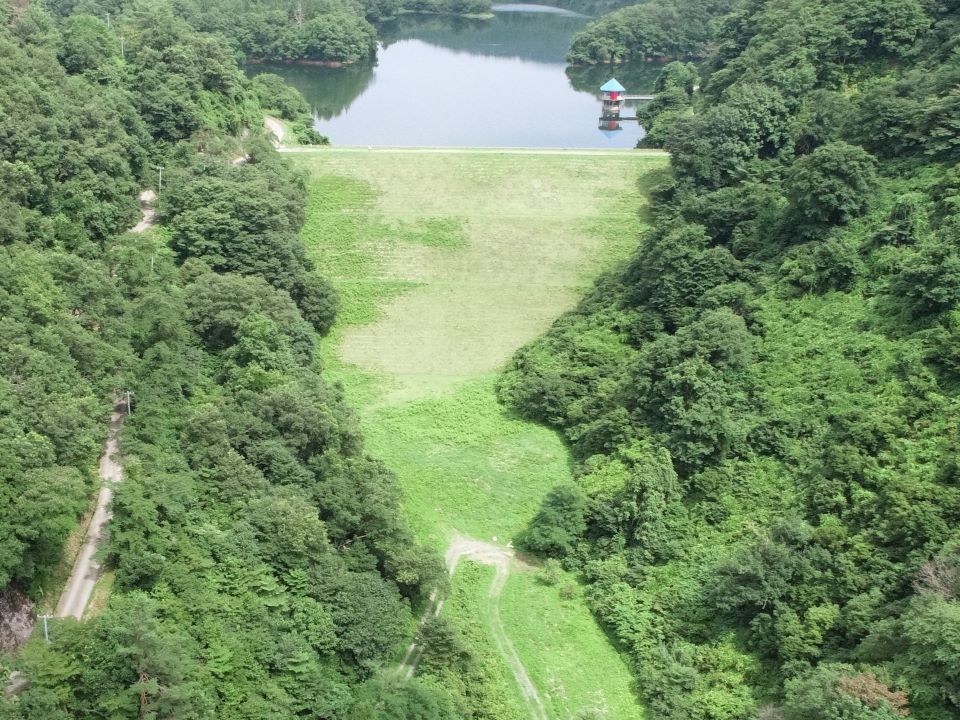

工事中(腹付盛土)・下流側法面
(令和5年10月撮影・下流側上空から望む)

〇新上堰頭首工
工事前・頭首工全景
(令和5年9月撮影・上流左岸側上空から望む)

工事中(仮締切工)・頭首工全景
(令和5年11月撮影・上流右岸側上空から望む)

〇旭川左岸幹線用水路

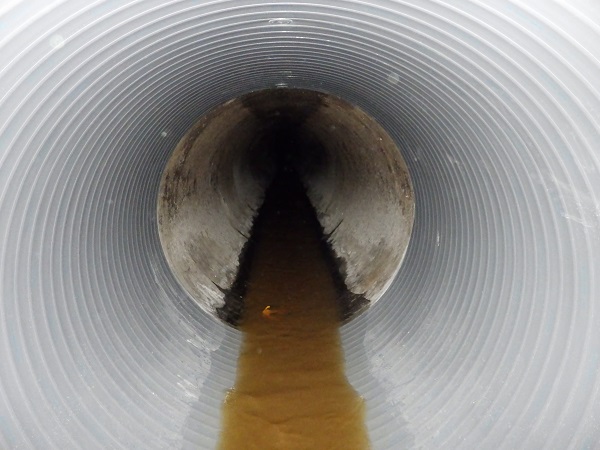

補修前・既設管水路管内
(令和3年9月撮影)

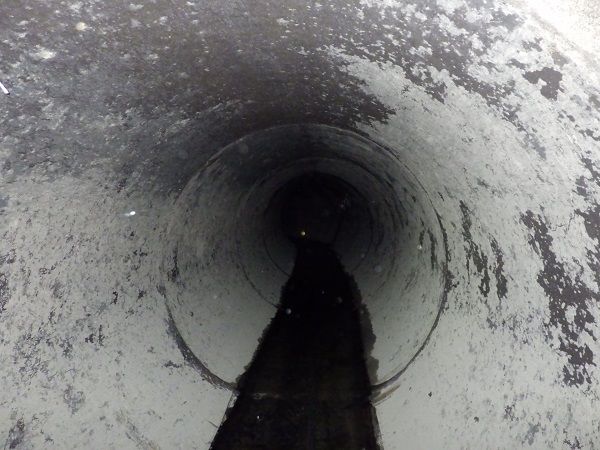

補修後(SPR工法)・管水路管内
(令和3年11月撮影)

補修前・開水路区間
(平成29年4月撮影)

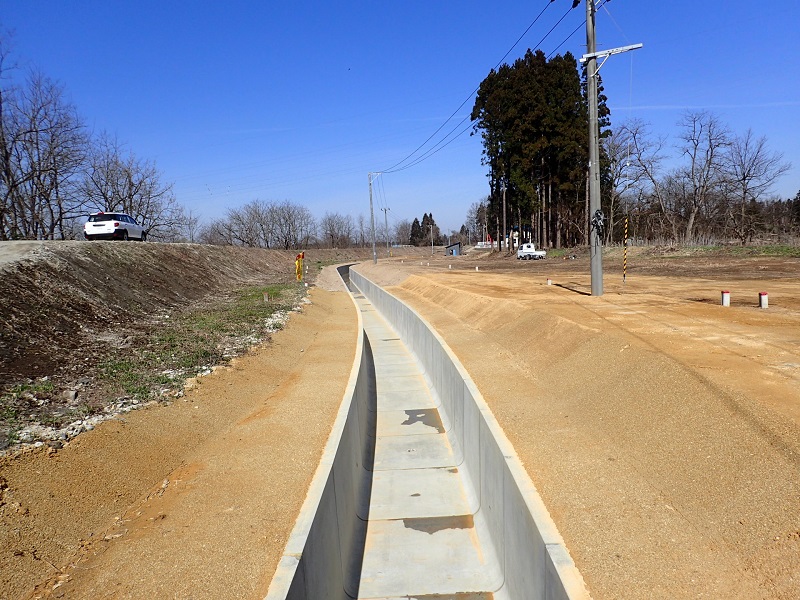

補修後(景観配慮区間)
(平成31年4月撮影)

〇旭川右岸幹線用水路
改修前・開水路(張ブロック)
(平成30年4月撮影)

改修後・開水路(大型フリューム)
(令和2年3月撮影)

〇三の堰用水路

改修前・開水路(張ブロック)
(令和3年5月撮影)

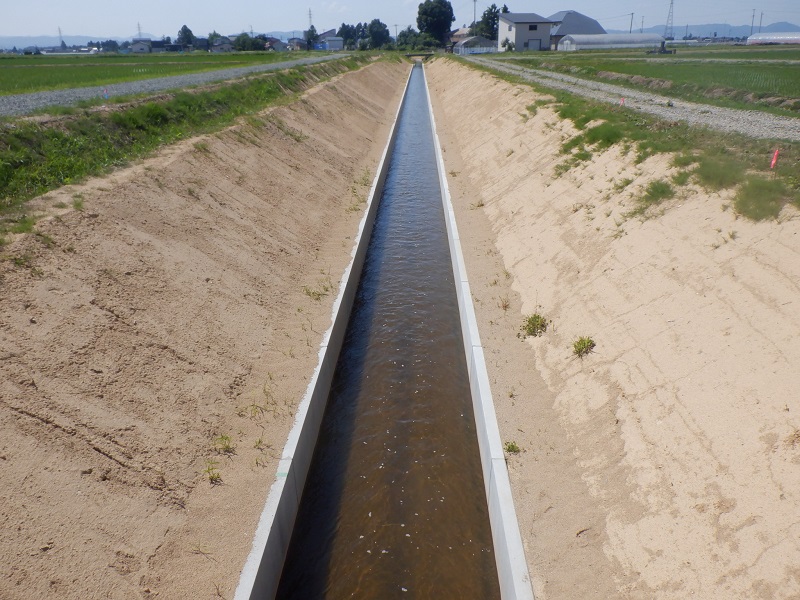

改修後・開水路(大型フリューム)
(令和4年6月撮影)

〇大戸川注水路(新設)

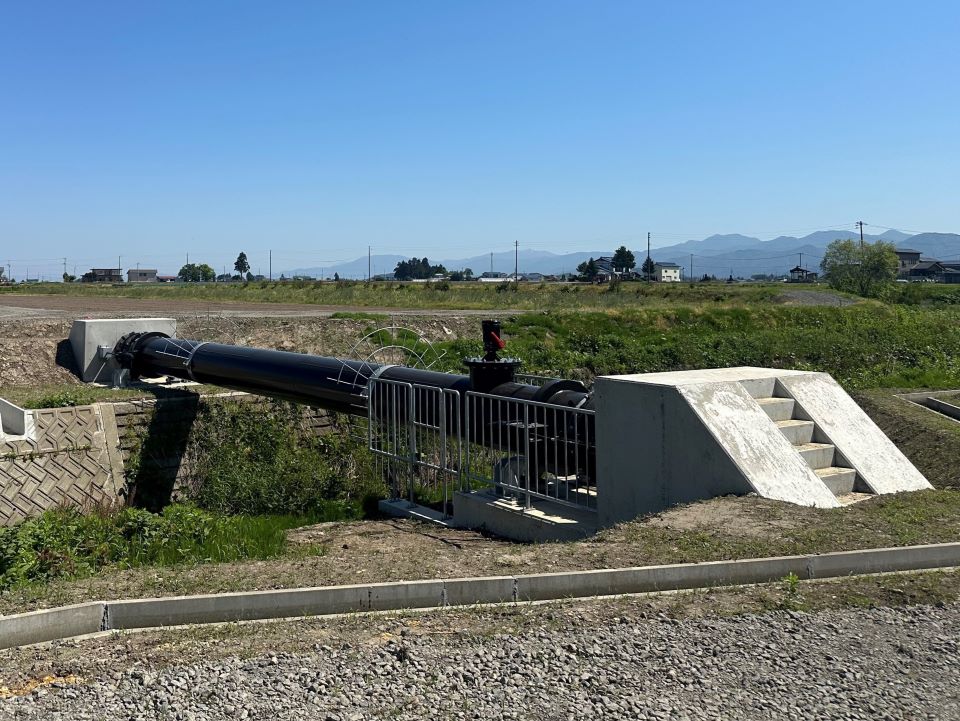

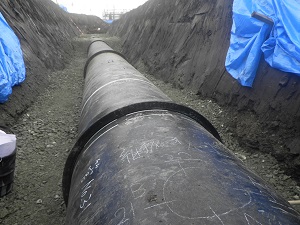

管敷設後の状況
(令和5年11月撮影)
