事業進捗

〇工期:平成29年度~令和11年度(13年間)
〇実施率:66.0%(事業費ベース)(令和7年度末時点)

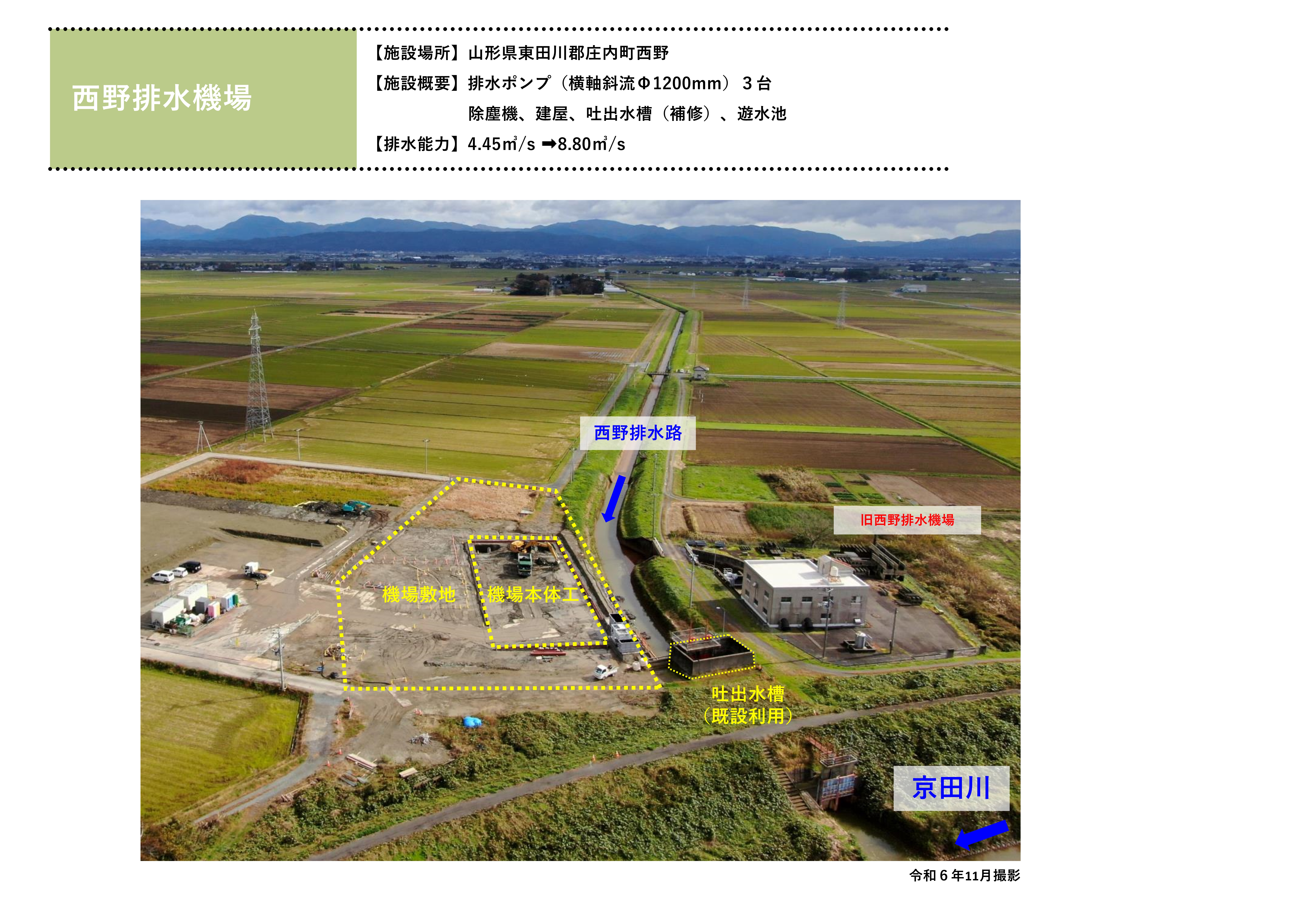

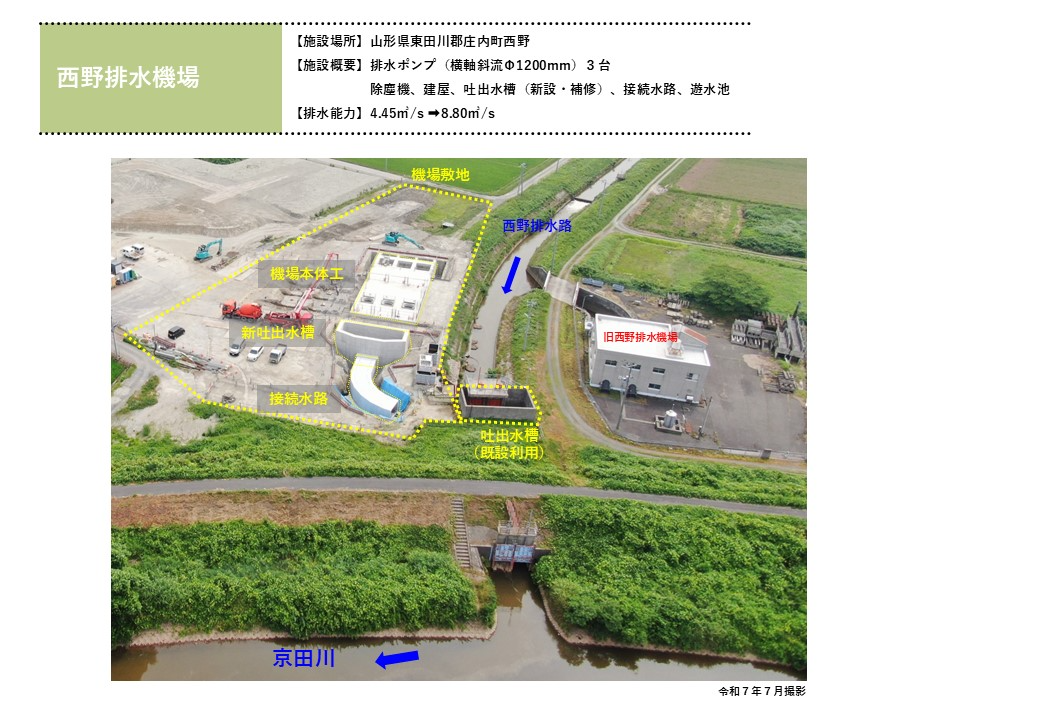

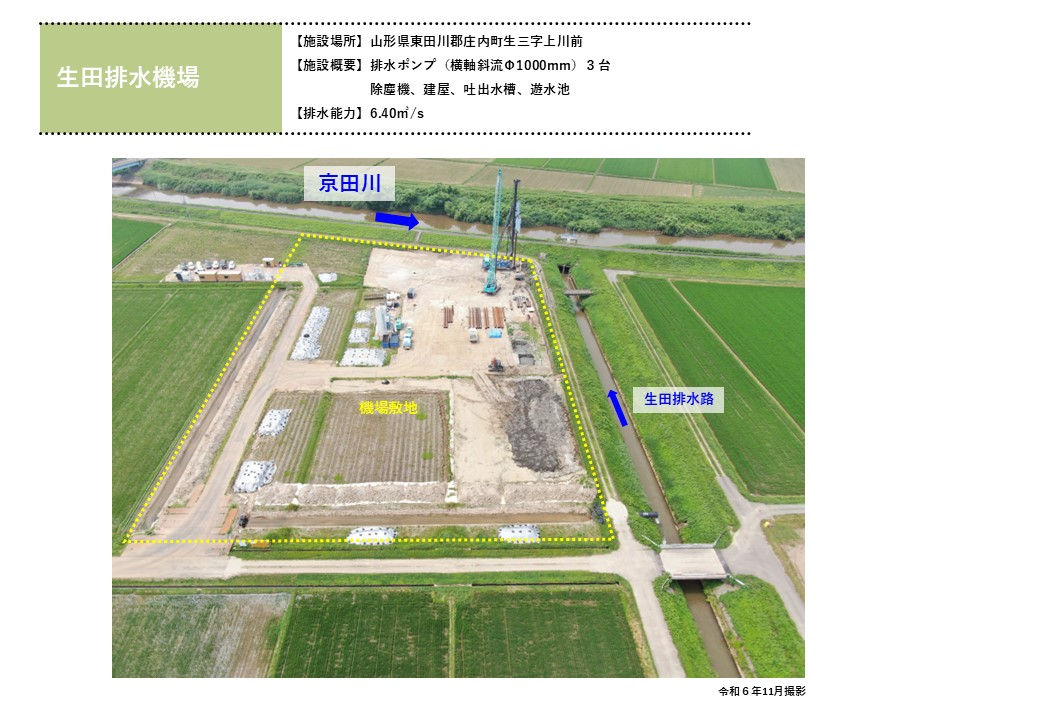

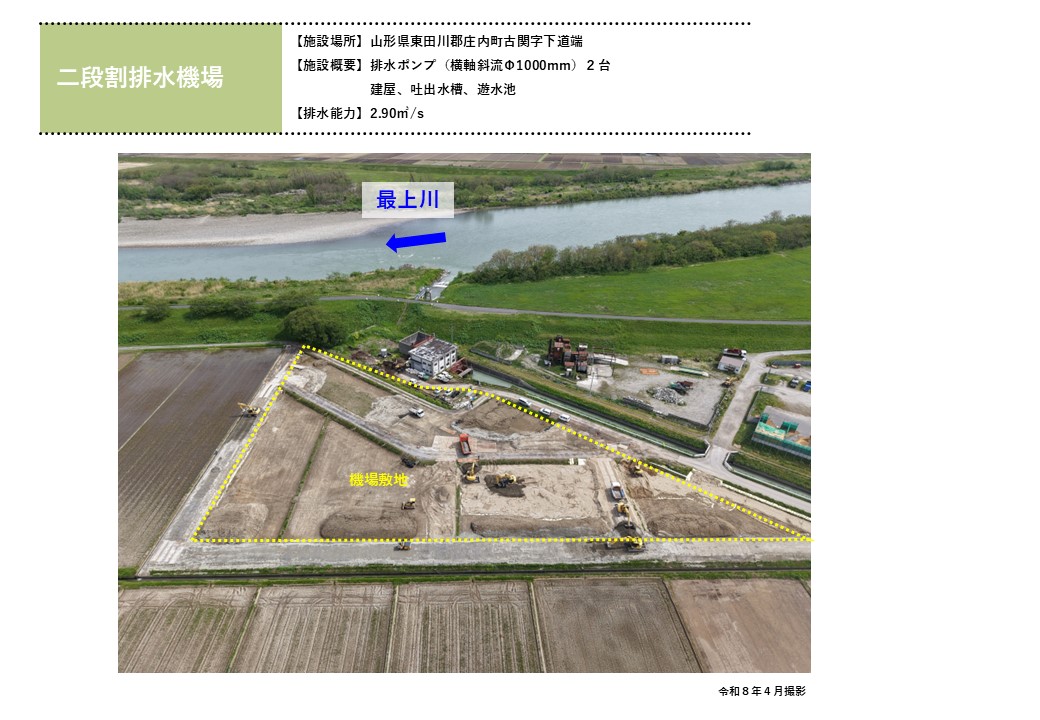

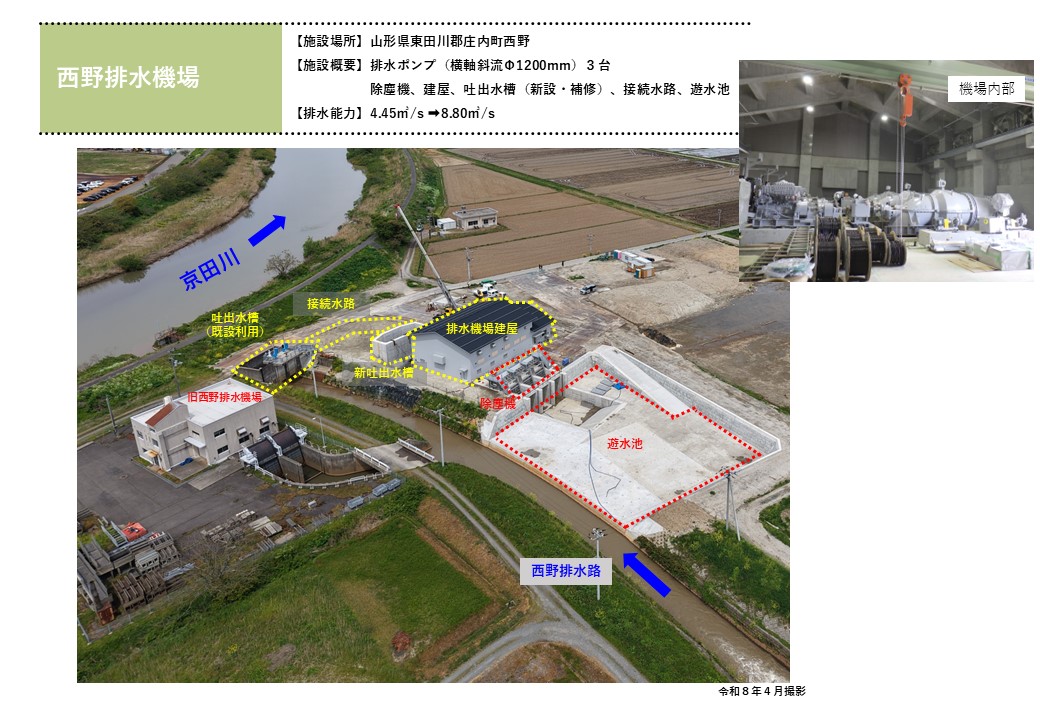

排水機

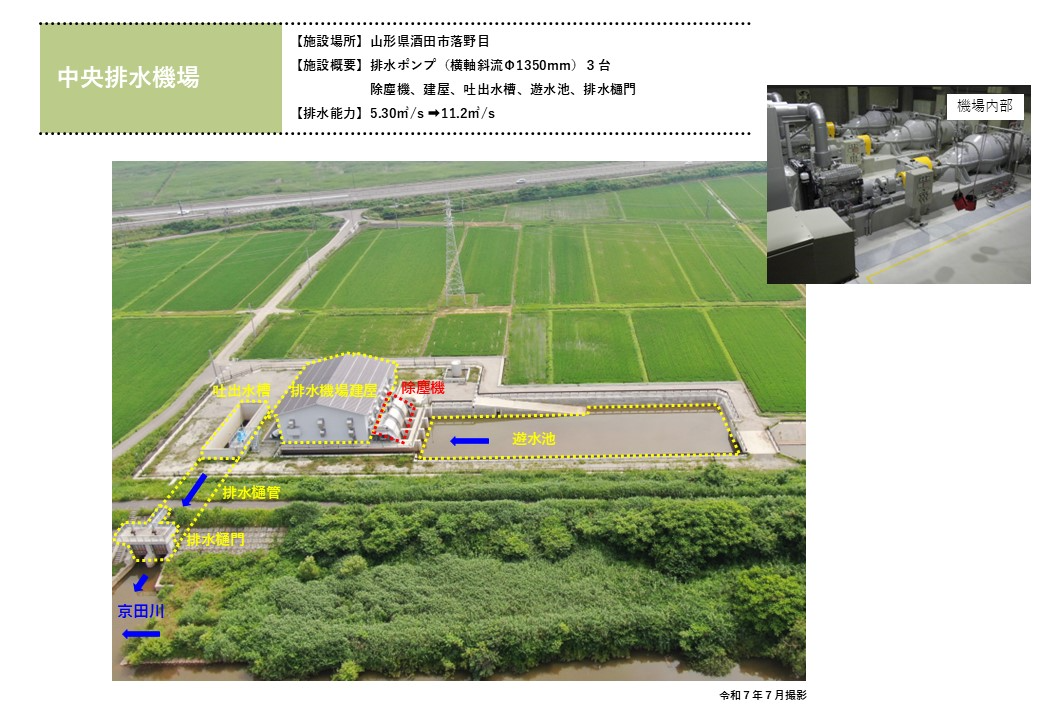

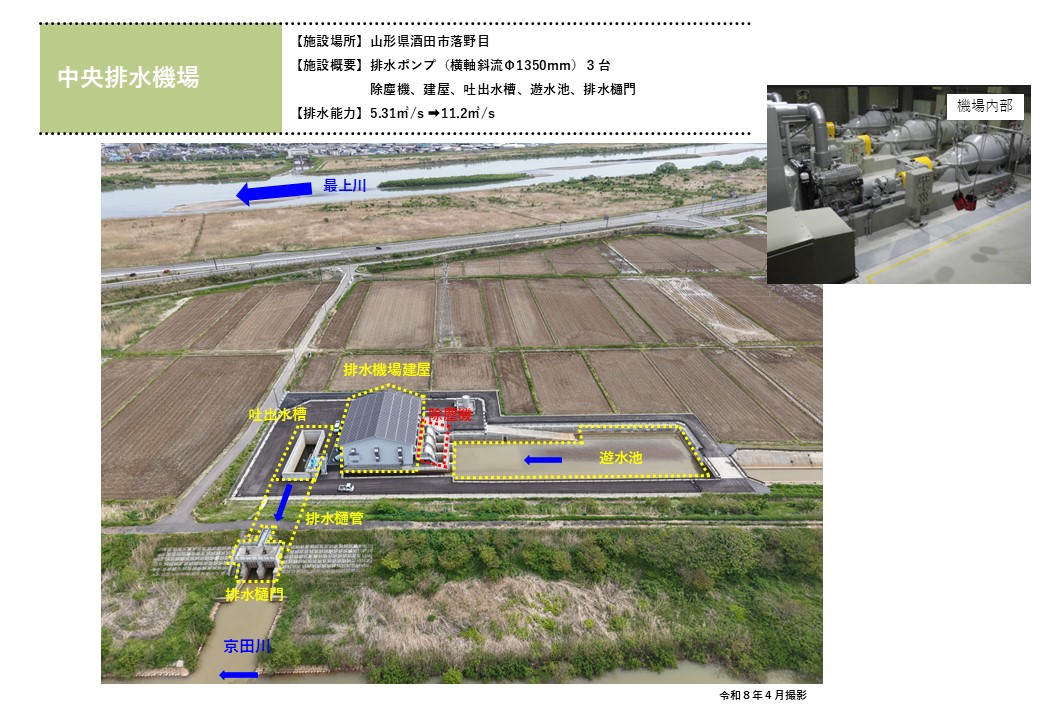

中央排水機場

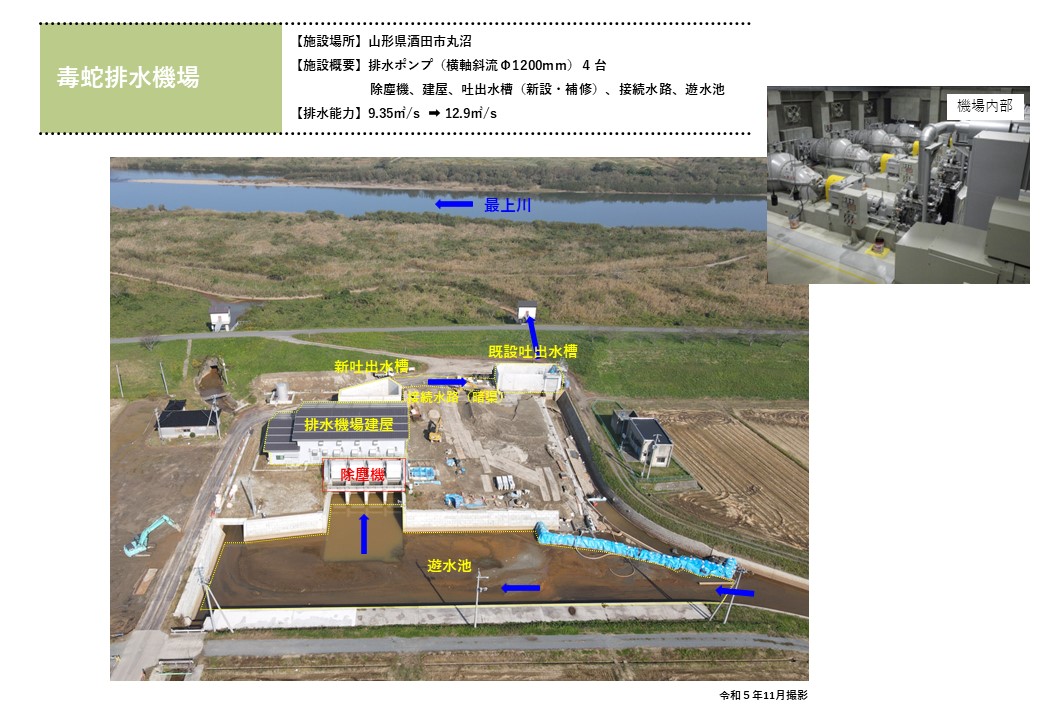

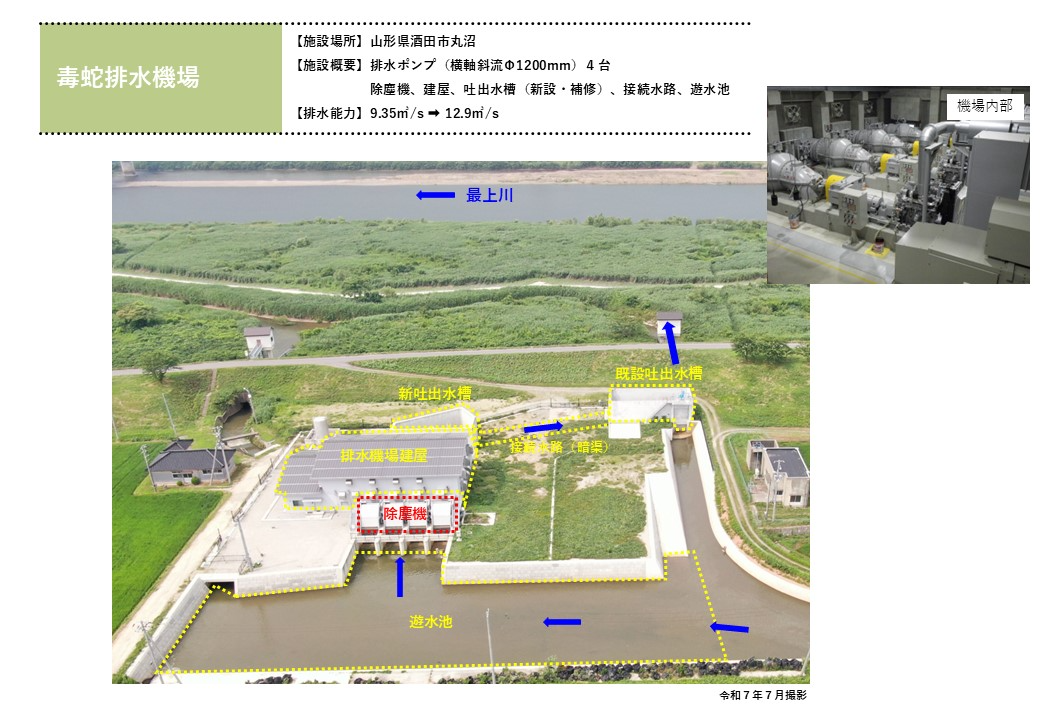

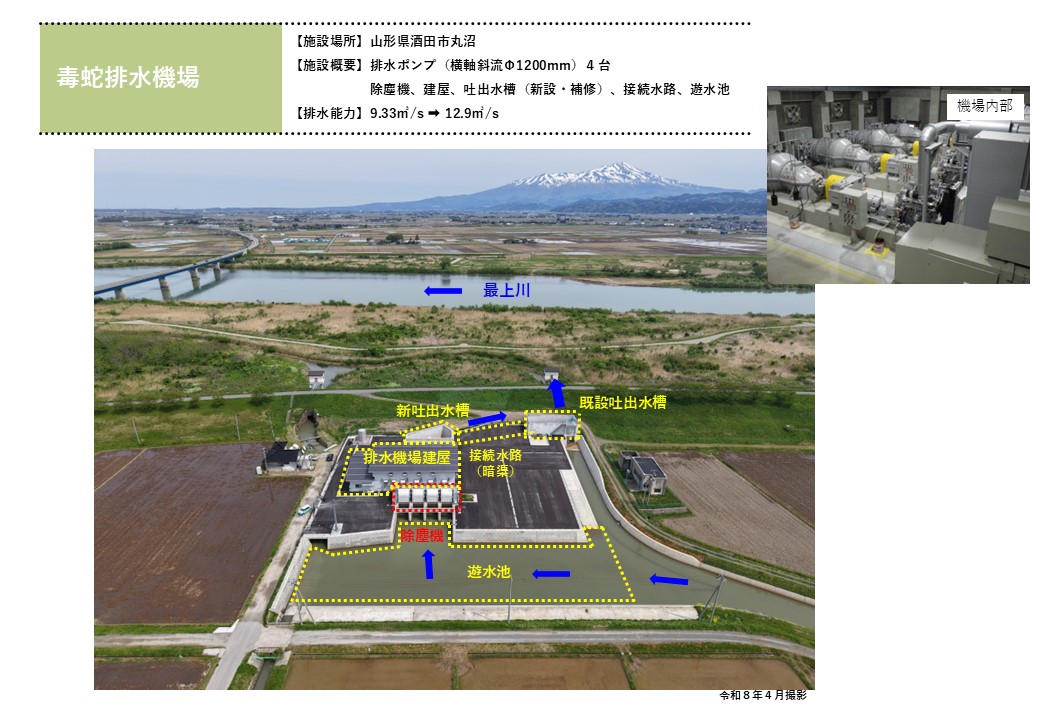

毒蛇排水機場

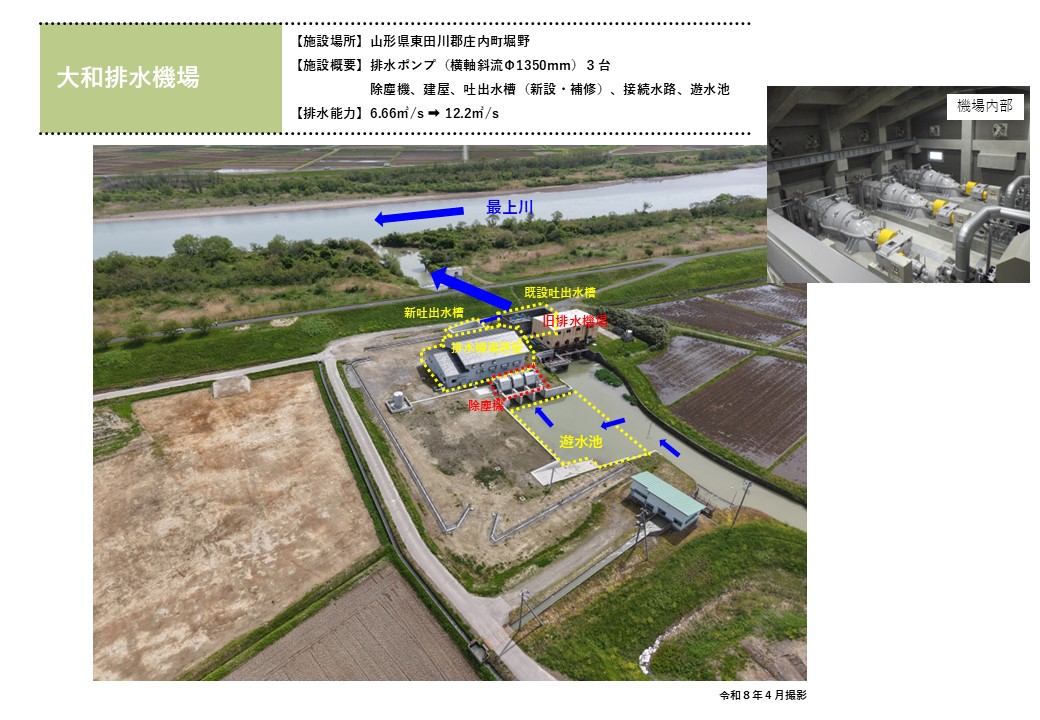

大和排水機場

排水路

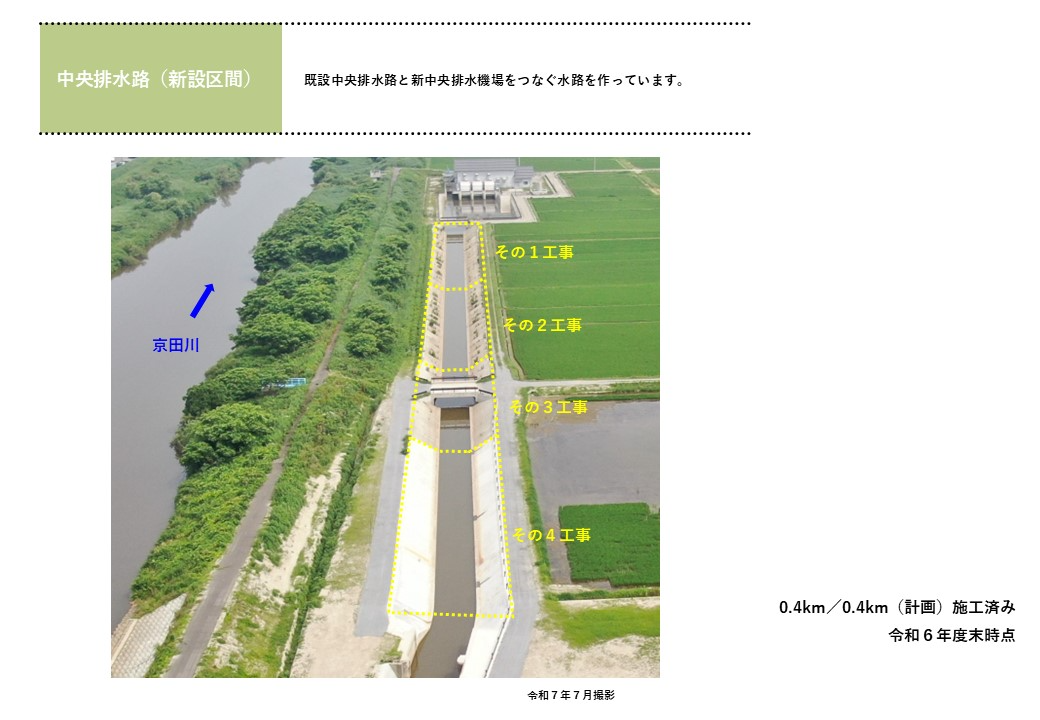

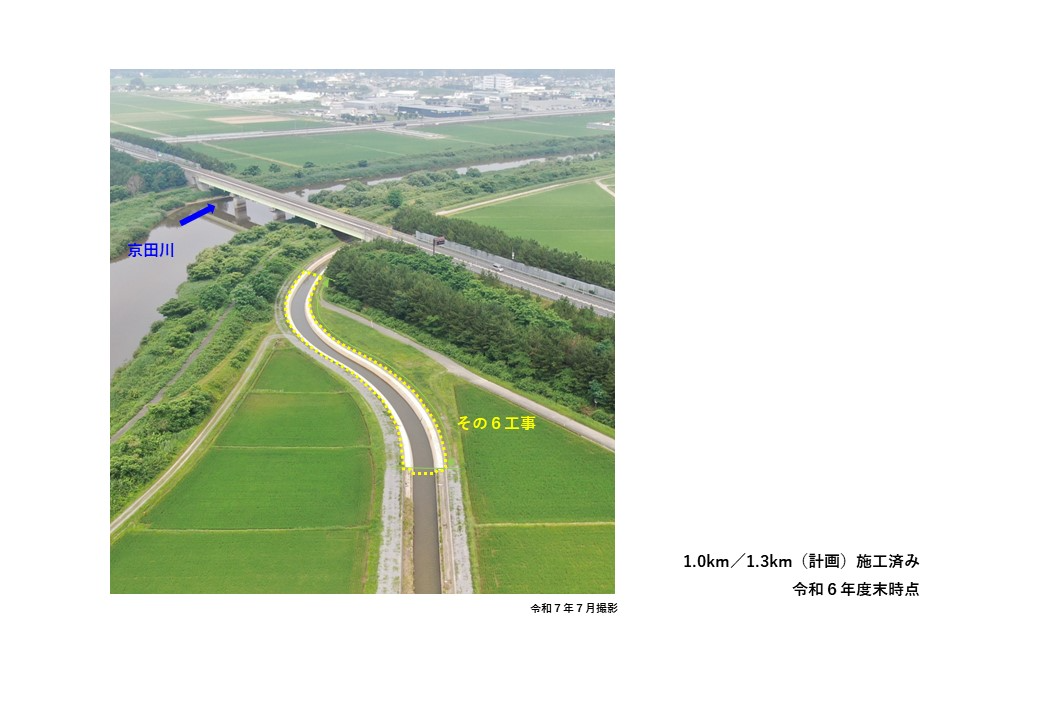

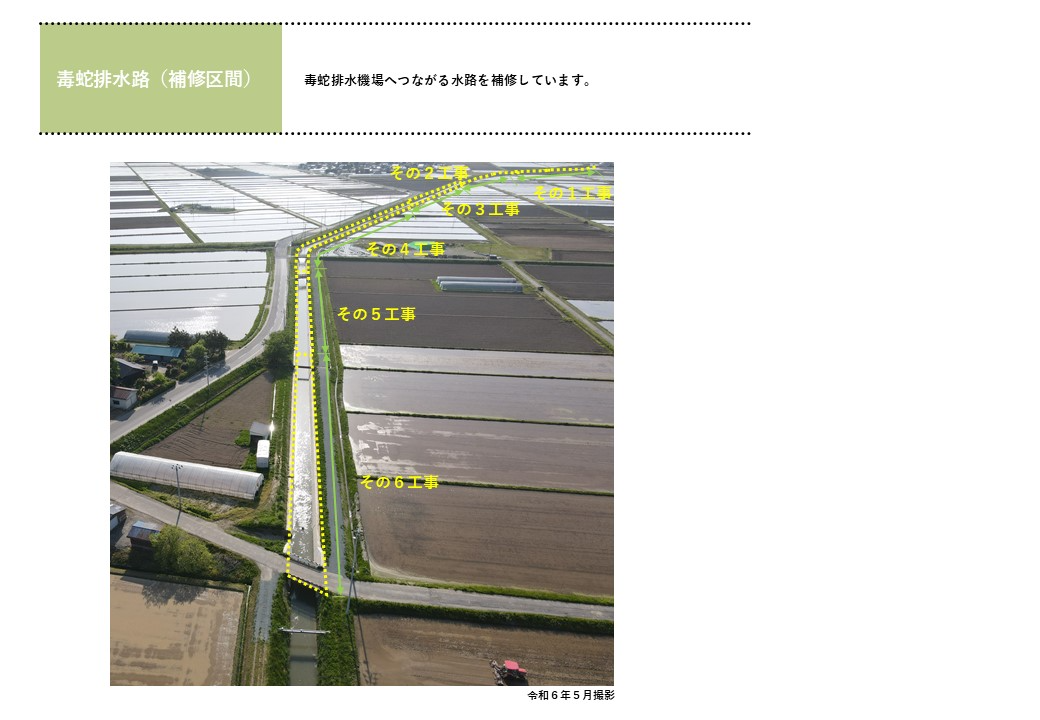

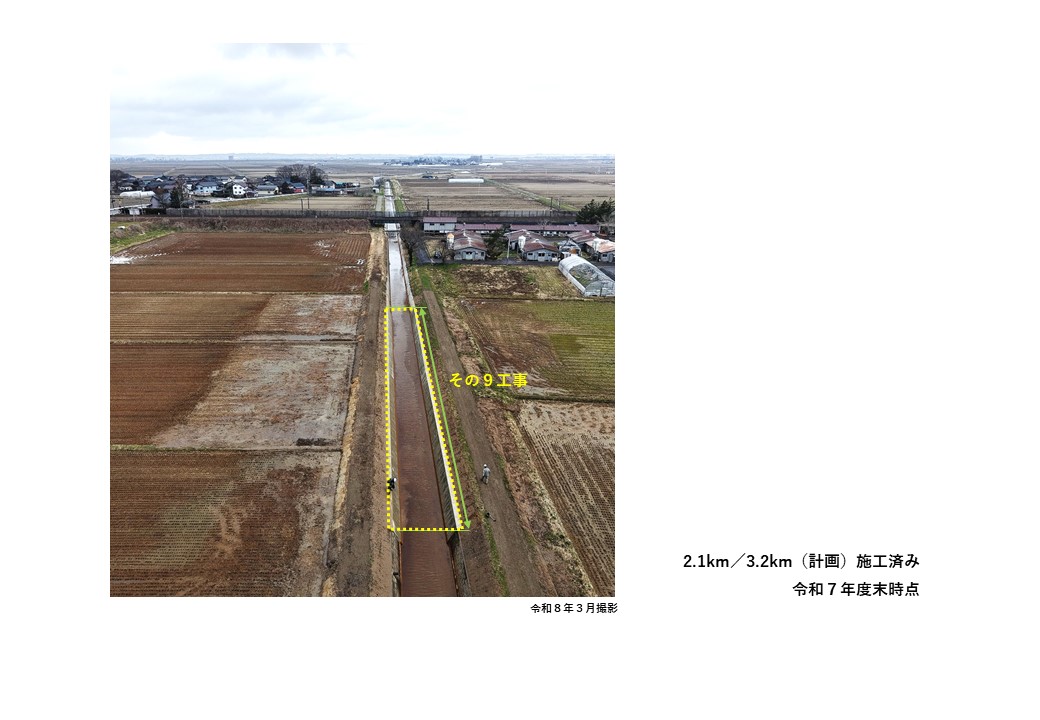

中央排水路の新設区間。既設中央排水路と新中央排水機場をつなぐ水路。施工完了。 中央排水路の補修区間。施工中。令和6年度末時点で、計画された1.3㎞のうち1.0㎞の施工が完了しています。補修とは、施設の耐久性を回復あるいは向上させることを指しています。

放水路

清川樋管放水路。令和5年度完成。北楯大堰用水路に設置されている施設です。洪水時に山から流入してくる水を最上川へ放流できる施設に改修しました。水路に段差をつけることで水の勢いを弱めて、ゲートから水を放流しやすくしています。
